2018年一级建造师《建筑工程》备考题目十八

【题文】

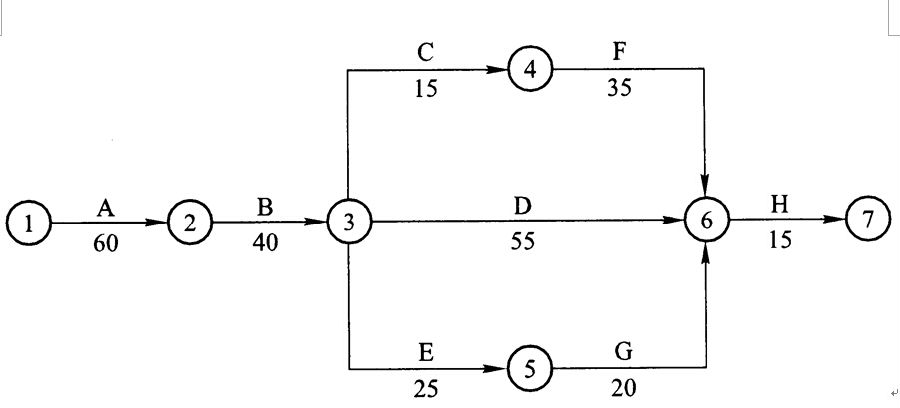

背景某单项工程,按如下进度计划网络图组织施工: 原计划工期是170d,在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15d,将导致总工期延长15d完成。 本工程各工作相关参数见下表:
问题 (1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170d内完成,并列出详细调整过程。
(2)试计算经调整后,所需投入的赶工费用。
(3)重新绘制调整后的进度计划网络图,并列出关键线路(关键工作表示法)。



答案
 (1)目前总工期拖后15d,此时的关键线路:B&rarr;D&rarr;H。<br /> 1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩。 工作B压缩5d,因此增加费用为:5&times;200=1000元; 总工期为:185-5=180d; 关键线路:B&rarr;D&rarr;H。<br /> 2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩。 工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。 故工作D只能压缩5d,因此增加费用为5&times;300=1500元。 总工期为:180-5=175d。 关键线路:B&rarr;D&rarr;H和B&rarr;C&rarr;F&mdash;H两条。<br /> 3)剩余关键工作中,存在三种压缩方式:①同时压缩工作C、工作D;②同时压缩工作F、工作D;压缩工作H。 同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。 工作C最大可压缩天数为3d,故本次调整只能压缩3d,因此增加费用为:3&times;100+3&times;300=1200元; 总工期为:175-3=172d; 关键线路:B&rarr;D&rarr;H和B&rarr;C&rarr;F&rarr;H两条。<br /> 4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。 工作F压缩2d,因此增加费用为2&times;420=840元; 总工期为:172-2=170d。<br /> 5)通过以上工期调整,工作仍能按原计划的170d完成。<br />< br /> (2)所需投入的赶工费为:1000+1500+1200+840=4540元。<br />< br /> (3)调整后的进度计划网络图如下所示: 其关键线路(关键工作法表示)为:A&rarr;B&rarr;D&rarr;H和A&rarr;B&rarr;C&rarr;F&mdash;H 。</p>

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2018年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2017年一级建造师成绩查询时间

  5·2018年一级建造师考试时间9月15、16日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
