背景资料
某施工单位承包浇筑跨海大桥大型混凝土承台施工。该承台的平面尺寸为10m×10m,承台顶标高为+3.5m,底标高为-0.5m,6根直径2.0m的钢管桩伸入承台混凝土2m,桩芯混凝土已浇筑完成。工程所处海域属规则半日潮,周期为12小时25分钟。施工时高潮位+2.5m,低潮位-1.5m,现要求用非水密模板趁低潮浇筑承台混凝土,封底混凝土厚1.0m。施工中采用有效生产能力为80m3/h的混凝土拌和船供应混凝土,混凝土分灰、振捣等操作时间为0.5h。
问题
1.港口与航道工程混凝土趁低潮位浇筑应具备什么条件?
2.事先要安排怎样的试验项目,获取满足趁低潮位浇筑所需的一项必要的指标数据(计算中取该指标为1.5h)。
3.何时开始浇筑混凝土最为有利?
4.假定潮水为均匀升降,通过计算,判断趁低潮位施工是否可行。
参考解析:
1.必须有足够的混凝土强度保证连续施工,保证混凝土在水位以上振捣;(2)底层混凝土初凝前不宜被水淹没。
2.必须安排进行所要浇筑混凝土初凝时间的试验项目,方可考虑混凝土趁低潮浇筑施工的可能性。

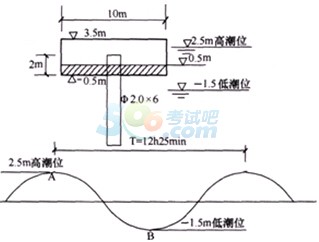

3.以背景资料绘简图示意:
应在潮水从+2.5m落至-0.50m时开始浇筑承台混凝土最为有利。
(1)潮水落至-0.50m时承台底面模板已露出水面,具备混凝土浇筑施工条件;
(2)潮水从-0.50m继续落至-1.5m(低潮位)再回升至承台底面(±0m)历时最
长,对混凝土浇筑施工最有利。
4.承台底板第一层混凝土浇筑1m厚需要的时间:
10×10×1-3.14×1.02×1×6=100-18.8=81m3
供混凝土与分灰振捣的时间=(81/80)+0.5=1.5h
承台底板第一层混凝土达到初凝需时间=1.5+1.5=3h

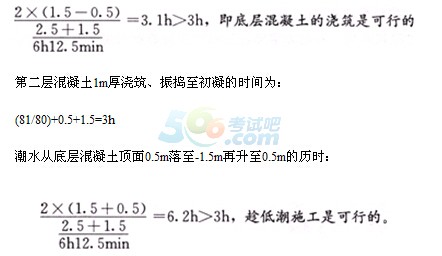

潮水从-0.5m降至-1.5m再升至±0的历时:
35(三)
背景资料

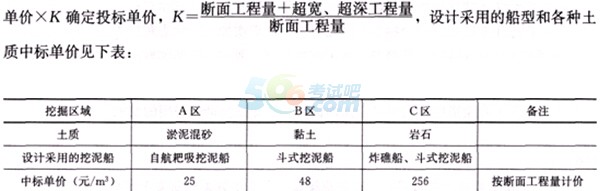

某港口航道工程招标,A、B、C三个区的地层土质分别为淤泥混砂、黏土、岩石,业主要求按照设计断面工程量报价,超宽、超深工程量不另行计价。C区的岩石量为:断面工程量5万m3,超宽、超深工程量1.1万m3。某施工单位按交通部部颁疏浚工程定额
施工过程中发生了如下事件:
(1)在开挖A区时,发现土层中混有较多孤立的石块,耙吸挖泥船无法挖至设计深度。经监理工程师同意,改用斗式挖泥船清挖。
(2)在开挖B区时,发现底层断续出现岩石,分布范围广、厚度小。经监理工程师确认,底层岩石断面工程量1.6万m3,超宽、超深工程量2.5万m3。报业主同意以交通部部颁疏浚工程定额单价和断面及超宽、超深总量计算价款。
(3)耙吸挖泥船按照业主要求进场施工时,当地村民以挖泥区域养殖拆迁补偿未完成为由阻扰施工,造成停工6天共17个艘班。耙吸挖泥船的使用费如下表所列:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
