2.码头基槽挖泥的计算断面面积是多少?
3.根据背景材料,指出本工程施工中存在的问题,说明理由。
4.浮运拖带沉箱前,应对沉箱进行何种验算?拖运沉箱时,牵引作用点的最佳位置在何处?
5.在正常情况下,完成港池疏浚所需的工期是多少(日历天)?
6.在缺陷责任期内发生的两起事件,应由谁负责组织维修和承担费用?
参考解析:
1.依题意绘简图:

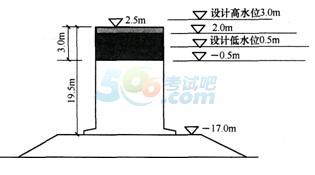

(1)自沉箱顸向下0.5m范围内为浪溅区(+2.5~+2.0)。
(2)(沉箱顶向下0.5m)至(从沉箱顶向下3m)范围为水位变动区(+2.0~-0.5)为提高沉箱顶部3m混凝土耐久性的首选措施是应用高性能混凝土。

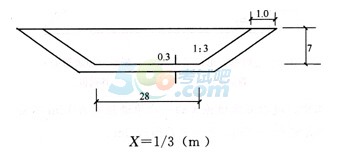

2.依题意绘简图:
计算断面底宽:[(1/3)-0.3]×3×2+28=28.2(m)
计算断面顶宽:28.2+(7+0.3)×3×2=72(m)
码头基槽挖泥的计算断面面积是:
[28.2+72]×(7+0.3)/2=365.73(m2)
3.(1)抛石基床整平范围为沉箱底面宽度15m。此项是施工存在的问题之一,基床整平范围应为沉箱底面每边各加宽0.5m。整平范围与沉箱底面宽度15m相同,沉箱安放后,基床边缘受压塌陷沉箱边部悬空,受力不均,不稳定、不安全。
(2)在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位的做法是错误的。应将沉箱抽水浮起,调整基床重新安装。
4.浮运拖带沉箱前应对沉箱进行吃水、压栽、浮游稳定性验算。
拖运沉箱时,在正常航速条件下,牵引作用点的最佳位置在定倾中心以下10cm左右处最为稳定。
5.2000000/(410×24×0.65)=313(d)
6.在缺陷责任期内,所发生的两起事件中:
(1)码头前沿停靠渔船,将橡胶护舷撞坏,是交工后使用单位管理失误所造成,可由使用单位自行修复;也可委托缺陷责任期责任单位修复,但由委托方承担费用。
(2)码头后轨道梁两侧的连锁块局部出现下沉,应是码头后轨道梁两侧的连锁块下部地基处理不好,应由连锁块施工单位进行修复并承担相应的费用。
35(五)
背景资料
南方某港地处潮汐河口的淤泥质地区,拟在已建码头的侧面扩建三个5万吨级的集装箱泊位,码头为重力式圆筒结构,港区道路及堆场建在吹填砂上。经设计方案比选,对道路及堆场区域的软基采取打排水板真空预压法进行处理。
经过招投标,A施工单位承担了港区500万m3的吹填及10万m2的道路及堆场的施工任务。道路及堆场的典型设计断面如下图所示。
问题
1.列出真空预压法加固软土

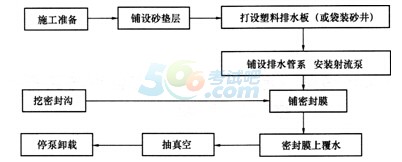

地基的工艺流程。
2.在对某真空预压的分区巡视检查中,发现该分区的真空度为50kPa,对此,施工单位应该怎样处理?按程序应该办理哪些手续?
3.若A施工单位为港口与航道工程施工总承包二级资质企业,能否承担该项目?说明理由。
4.该道路及堆场工程中应用了何种土工合成材料?其相应的功能是什么?
5.计算面层混凝土的施工配制强度(σ=3.5MPa),并解释计算公式中各项参数的含义。
参考解析:
1.
2.该分区的真空度只有50kPa,立即进行以下检查:
(1)密封膜是否有破裂,发现破裂立即进行修补;
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
