33(三)
背景资料

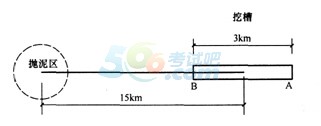

某施工单位用耙吸式挖泥船开挖航道施工,航道中心至抛泥区的距离为15kin,开挖航道长度3km,该船的舱容为5000m3,施工开挖的土质密度为1.85t/m3,耙吸船重载航速为9km/h,轻载航速为11km/h,挖泥时的航速为3km/h,上线、抛泥、调头等用时间45min,因突发大风、潮水不适停止作业1.5h,避让航船30min。一次挖槽长度满舱载重量7000t,作业情况如图所示。
问题
1.计算该船的泥舱装载土方量。
2.如图所示,计算由A挖至B的抛泥施工循环运转生产率。
3.计算该挖泥船的时间利用率。
参考解析:
1.该船的泥舱装载土方量Q(m3):
Q=G-γ海水×5000/(γ土-γ海水)=7000-1.025×5000/1.85-1.025=2273(m3)
每1m3的土比每1m3的海水重1.85-1.025=0.825(t)
5000m3的泥加海水比5000m3的海水重7000-1.025×5000(0=1875(t)
则其中的土(即装载土方量Q)应是1875/0.825=2273(m3)
海水的重度1.025应作为常识掌握。
2.重载航速为:1.852×9=16.7(kin/h);
空栽航速为:1.852×11=20.4(kin/h);
挖泥航速为:1.852×3=5.6(kin/h)。
根据题意示意图:由A挖至B、抛泥、返回A循环运转的生产率:
3.挖泥船运转的时间:[(15-1.5)/16.7]+[(15+1.5)/20.4]+(3/5.6)+(45/60)=2.89(h)
挖泥船的生产性停歇时间:1.5h
挖泥船的非生产性停歇时间:30min
挖泥船的时间利用率=2.89/(2.89+1.5+0.5)=59.1%
施工中因遇突发大风、潮水不适停止作业1.5h,属生产性停歇;大风致使操作困难和危险;过高潮水,船的挖深不够;过低潮水使疏浚设备搁浅而不得不暂时停止施工。
避让航船属于对施工的干扰,为非生产性停歇。
34(四)
背景资料
某海港集装箱码头,采用沉箱重力式结构,沉箱尺寸为15m× 22m× 19.5m(宽×长×高),设计高水位+3.0m,设计低水位+0.5m,码头前沿水深-17.0m。
码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.3m,计算超宽值取1.0m。
工程施工中,抛石基床采用爆炸夯实法密实。爆炸夯实后进行了夯沉率验收,经测量验收,平均夯沉率为15%,满足设计要求,随即进行基床整平。抛石基床整平范围为沉箱底面宽度15m。基床顶面-17.0m,细平后预留了规范要求的相应斜坡。沉箱在预制场预制,海上采用浮运拖带法运至施工现场,沉箱安装后,在填砂压载前出现前倾,施工单位采取在沉箱后排仓格内先抛填一半高度砂的措施,进行偏心压载,以调整沉箱就位。
港池疏浚工程量为200万m3,用一艘1600m3/h绞吸船开挖,开挖土直接吹填至码头后方的吹填区。1600m3/h绞吸船挖掘生产率为576m3/h,泥泵管路吸输生产率为410m3/h,三班作业,时间利用率为65%。
码头交工验收后,在缺陷责任期内发生了两起事件,一是码头前沿停靠渔船,将橡胶护舷撞坏,二是码头后轨道梁两侧的连锁块局部出现下沉。
问题
1.根据海水环境港口与航道工程混凝土部位的划分,指出本工程从沉箱顶向下3m范围混凝土所处的区域,提出为提高沉箱顶部3m混凝土耐久性的首选措施。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
