2016年一级建造师考试《水利水电》模拟卷一(4)_第2页

事件3:投标人B填报的施工I临时工程分组工程量清单见下表。

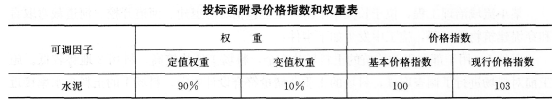

事件4:发包人与C签订了施工承包合同,投标函附录价格指数和权重见下表所示。
2016年一级建造师《水利水电》模拟测试卷(1)
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。
合同条款中关于双方的义务有如下内容:
(1)负责办理工程开工报告报批手续;
(2)负责提供施工临时用地;
(3)负责编制施工现场安全生产预案;
(4)负责直接管理暂估价项目承包人;
(5)负责组织竣工验收技术鉴定;
(6)负责提供工程预付款担保;
(7)负责投保第三者责任险。
事件5:经承包人申请,监理单位、发包人同意,闸门制作及安装工作由分包单位承担。监理单位发现闸门安装存在质量问题,向承包人下达了整改通知。承包人以该项工作已经监理单位批准,发包人同意分包为由,未接收整改通知,并建议监理单位直接向分包人按要求进行了处理,花费1万元。
分包人完成分包工作后,向监理单位提出了支付申请。监理单位受理了申请但不同意分包人所提出的工程延期和费用补偿的要求。
问题
1.根据水利水电工程招标投标有关规定,事件1、事件2的处理方式或要求是否合理,分别说明理由。
2.事件3中,A填报的施工临时工程分组工程量清单中,哪些工程项目或费用不妥?
说明理由。
3.指出背景材料价格调整公式中A、B、Ft、F0、△P、P0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算
3月份需调整的水泥价格差额△P。
4.事件4列举的双方义务中,属于承包人义务的有哪些?
5.事件5中,根据有关规定,分别指出监理单位、承包人做法的不妥之处,说明理由。

[1] [2]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
