2016年一级建造师考试《水利水电》模拟卷一(5)
背景资料
某小流域治理工程,位于长江中下游,工程包括堤防退建、河道开挖、河道裁弯取直和穿堤建筑物等工程,施工中发生如下事件:
事件1:用于部分堤防填筑的土料场共2个,料场1地势较高,料场2地势较低。施工前对料场进行了调查取样,料场的土质、储量符合设计要求,料场1的土料含水率接近施工控制下限,料场2的含水率偏大。
事件2:穿堤建筑物工程,包括基坑开挖、混凝土工程、建筑物回填及同建筑物连接的堤防等工程,施工单位根据工程进度安排和各个部位的土方挖、填工程量,制订了土方平衡方案。
事件3:为保证工程质量,施工单位制订了质量控制方案,明确所有单元工程都应当实行“三检制”,并在自检合格的条件下,经监理单位验收合格后,方可进行下道工作。
事件4:工程施工过程中,项目法人及时进行了单元工程验收、单位工程验收、阶段验收和专项验收。
问题
1.指出事件1中,料场1和料场2的适宜开采方式,并简要说明原因。
2.指出事件2中,土方平衡方案的制定原则。
3.指出事件3中,有何不妥之处,并说明原因。“三检制”的含义是什么?
4.依据《水利水电建设工程验收规程》SL223--2008,指出事件4中的不妥之处,并说明理由。
(五)
背景资料
某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。
合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。
(2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。

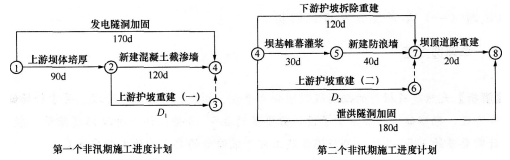

承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。
(注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。)
工程按合同约定如期开工,施工过程中发生如下事件:

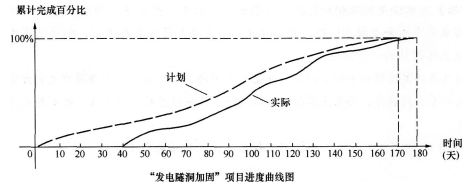

事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:
事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。
事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。
问题
1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。
2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
