2016年一级建造师考试《港口与航道》模拟卷一(6)_第3页
(一)
【参考答案】
1.本工程挖泥船开工展布工作应包括定船位,抛锚,架设水上、水下及岸上排泥管线等。
2.本工程挖泥船采用三缆横挖法施工时,其分条宽度由船的长度和摆动角确定,摆动角宜取70°~90°,最大宽度不宜大于船长的1.4倍。
3.本工程淤泥宜选用前端直径较大的冠形平刃绞刀、可塑黏土宜选用直径较大的冠形方齿绞刀、松散砂宜选用前端直径较大的冠形平刃绞刀。

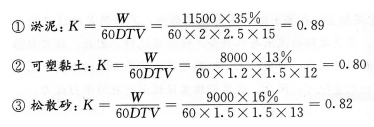

4.挖掘生产率的影响因素主要有:挖掘的土质、绞刀功率、横移绞车功率等。本工程各种疏浚土质的绞刀挖掘系数为:
【考点解析】
绞吸挖泥船挖掘生产率W=60K×D×T×V
W——绞刀挖掘生产率(m3/h);
K——绞刀挖掘系数,与绞刀实际绞切的泥土断面积等因素有关,可取0.8~0.9;
D——绞刀前移距(m);
T——绞刀切泥厚度(m);
V——绞刀横移速度(m/min)。
本工程的挖掘生产率W=Q×p
Q——泥泵、管路的工作流量(m3/h);
P——泥浆浓度(%)。
(二)
【参考答案】
1.(1)必须有足够的混凝土强度保证连续施工,保证混凝土在水位以上振捣;(2)底层混凝土初凝前不宜被水淹没。
2.必须安排进行所要浇筑混凝土初凝时间的试验项目,方可考虑混凝土趁低潮浇筑施工的可能性。
3.以背景资料绘简图示意:
应在潮水从+2.5m落至-0.50m时开始浇筑承台混凝土最为有利。
(1)潮水落至-0.50m时承台底面模板已露出水面,具备混凝土浇筑施工条件;
(2)潮水从-0.50m继续落至-1.5m(低潮位)再回升至承台底面(±0m)历时最
长,对混凝土浇筑施工最有利。
4.承台底板第一层混凝土浇筑1m厚需要的时间:
10×10×1-3.14×1.02×1×6=100-18.8=81m3
供混凝土与分灰振捣的时间=(81/80)+0.5=1.5h
承台底板第一层混凝土达到初凝需时间=1.5+1.5=3h
潮水从-0.5m降至-1.5m再升至±0的历时:
第二层混凝土1m厚浇筑、振捣至初凝的时间为:
(81/80)+0.5+1.5=3h
潮水从底层混凝土顶面0.5m落至-1.5m再升至0.5m的历时:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
