您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2016年05.10-6.30

准考证打印 2016年09月10日前

考试时间  2016年09月24日

成绩查询  考试后两个月左右

证书领取  2015年证书领取汇总

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾
您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 水利水电工程 >> 文章正文
2016年一级建造师考试《水利水电》模拟卷三(4)_第3页

  (4)混凝土浇筑采用塔式起重机进行垂直运输。

  事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热”等温控措施。

  问题

  1.根据《泵站设计规范》GB50265--2010,说明本泵站工程等别、工程规模及主要建筑物级别。

  2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件1中质量与安全应急处置指挥部组成上的不妥之处,并改正;项目法人制定的应急救援预案应包括哪些内容?

  3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?

  4.事件3中,施工单位可采用哪些方法加速混凝土散热?

  (五)

  背景资料

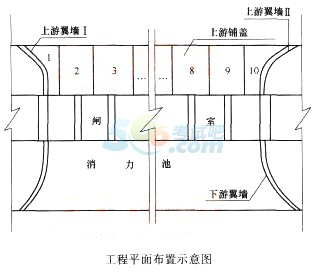

  某一水闸工程,主要建筑物为1级建筑物,次要建筑物为3级建筑物,临时建筑物为4级建筑物。闸室共10孔,为钢筋混凝土框架式结构,采用水泥土搅拌桩进行地基处理。上、下游翼墙均采用钢筋混凝土扶壁式结构。闸室下游设钢筋混凝土挖深式消力池,消力池后布置混凝土护底和海漫,后接抛石防冲槽。闸上设交通桥、启闭机房和桥头堡,闸门为平面钢闸门,配卷扬式启闭机,工程平面布置如下图所示。该闸上游翼墙及铺盖施工时,为加快施工进度,承包人安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

2016一级建造师考试《水利水电》全真预测卷(2)

  问题

  1.依据《水利水电工程施工质量评定规程》SL176—2007,对该水闸工程进行项目划分。

  2.如何对该水闸工程施工现场进行总布置分区,其规划布置原则有哪些?

  3.简述《工程建设标准强制性条文》(水利工程部分)中对水闸地基处理的质量控制要求和对钢筋混凝土铺盖施工程序控制要求。

  4.指出承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。

  参考答案及详细解析

[1] [2] [3]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
