2015年一级注册建造师《市政工程》冲刺试卷四(4)_第2页
2.道路沿线施工影响范围内的环境调查包括哪些内容?
3.对道路沿线境域进行的资源调查包括哪些内容?
4.项目经理部在施工前的组织准备包括哪些内容?
5.项目经理部在施工前的技术准备包括哪些内容?
6.项目经理部在施工前的现场准备包括哪些内容?
7.项目经理部在项目质量控制总结、改正、纠正和预防的过程中,对不合格项目的控制应
符合哪些规定?
35、(五)
某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.O0m处(原地面高程为±O.O0m),下水道基坑设计底高程为-5.50m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

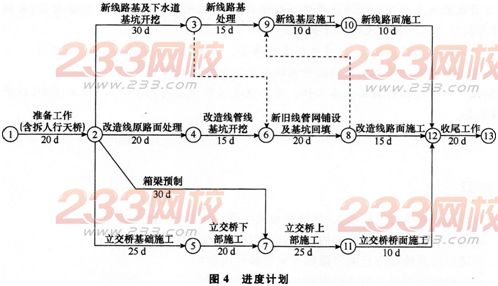

项目部组织有关人员编写了施工组织设计(其中进度计划见图4),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。
施工中,发生了如下导致施工暂停的事件。
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.00m处,由于标志的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
【问题】
1.根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?
2.背景中关于施工平面布置图的使用是否正确?说明理由。
3.计算工程总工期,并指出关键线路(指出节点顺序即可)。
4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5.补充项目部向企业提供月度施工进度报告的内容。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
