2015年一级注册建造师《市政工程》冲刺试卷四(4)
31、(一)
某城市道路工程,基层采用水泥稳定土,施工中的部分技术指标如下:
(1)选用初凝时间3h以下的32.5级水泥。
(2)水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。
(3)施工最低气温为-5℃。
(4)基层保湿养护不宜小于3h。
(5)基层的压实厚度最多不超过30cm。
在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。
【问题】
1.水泥稳定土路基层宜在哪个季节施工?
2.水泥稳定土路基层施工中的技术指标有哪些不妥之处,并改正。
3.当该道路面层采用水泥混凝土面层时,该项目经理部做到哪些对各期施工的措施?
32、(二)
某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见表1。
项目部按上表绘制网络计划图,如图1所示:

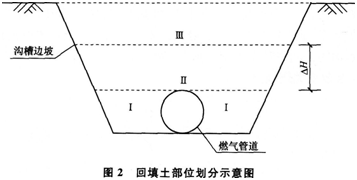

网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为I、Ⅱ、Ⅲ区,如图2所示:
回填土中有粗砂、碎石土、灰土可供选择。
【问题】
1.根据上表补充完善上图所示的网络计划图。
2.回填土部位划分示意图中AH的最小尺寸应为多少?(单位以mm表示)
3.在可供选择的土中,分别指出哪些不能用于I、Ⅱ区的回填?警示带应敷设在哪个区?
4.I、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5.回填土部位划分示意图中的I、Ⅱ区回填土密实度最少应为多少?
33、(三)
某城市桥梁工程,业主在招标文件中规定:工期T(周)不得超过80周,也不应短于60周。某施工单位决定参与该工程的投标。在基本确定技术方案后,为提高竞争能力,对其中某技术措施拟订了三个方案进行比选。方案一的费用为C1=100+4T,方案二的费用为C2=150+3T,方案三的费用为C3=250+2T。
这种技术措施的三个比选方案对施工网络计划的关键线路均没有影响。各关键工作可压

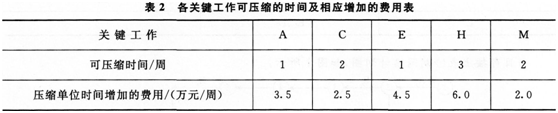

缩的时间及相应增加的费用如表2所示。
表2假定所有关键工作压缩后不改变关键线路。
【问题】
1.该施工单位应采用哪种技术措施方案投标,为什么?
2.该工程采用问题1中选用的技术措施方案时的工期为80周,造价为2653万元。为了争取中标,该施工单位投标应报工期和报价各为多少?
3.若招标文件规定,施工单位自报工期小于80周时,工期每提前1周,其总报价降低2万元作为经评审的报价,则施工单位的自报工期应为多少?相应的经评审的报价为多少?

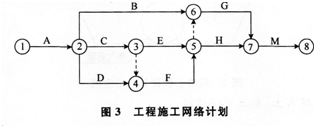

4.如果该工程的施工网络计划如图3所示,则压缩哪些关键工作可能改变关键线路,压缩哪些关键工作不会改变关键线路?
34、(四)
某城市道路工程项目,施工承包商考虑该工程受自然条件的影响较大,为了充分利用有限资金,以最快的速度和最少的消耗确保工作优质,创造最好的经济效益和社会效益,加强了对前期质量控制工作。具体控制工作如下:
(1)对道路工程前期水文、地质进行实地调查。调查主要侧重路线、路基和路面。
(2)对道路沿线施工影响范围进行环境与资源调查。
(3)做好城市道路的施工准备工作。施工准备工作主要有组织准备、技术准备、物资准备和现场准备。
施工过程中和施工结束后,施工项目经理部均对工程质量控制进行总结、改正、纠正和预防。
【问题】
1.对道路工程进行前期水文、地质调查的作用是什么?
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
