2015年一级注册建造师《市政公用工程》临考卷四(4)_第2页
桩身混凝土浇筑前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1号桩桩身混凝土浇筑,导管埋深保持在0.5~1.0m之间。浇筑过程中,拔管指挥人员因故离开现场。后经检测表明1号桩出现断桩。在后续的承台、梁体施工中,施工单位采取了以下措施:
(1)针对承台大体积混凝土施工编制了专项方案,在混凝土养护阶段采取了如下温度控制措施:
1)混凝土的中心温度与表面温度之间、混凝土表面温度与室外最低气温之间的差值均应小于20℃。
2)采用内部降温法来降低混凝土内外温差。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
【问题】
1.指出项目技术负责人在桩身混凝土浇筑前技术交底中存在的问题,并给出正确做法。
2.指出背景中桩身混凝土浇筑过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位在张拉设备的使用上是否正确?说明理由。
5.关于支架还应补充哪些方面的验算?
35、 (五)
【背景资料】

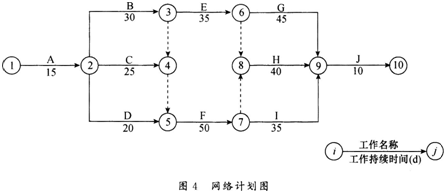

某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如图4所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件。
事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d。
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d。
事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。
【问题】
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
