31、 (三)
【背景资料】
某热力管线暗挖隧道,长3.4km,断面有效尺寸为3.2m×2.8m,埋深3.5m。隧道穿越地层为砂土层和砂砾层,除局部有浅层滞水外,无需降水。
承包方A公司通过招标将穿越砂砾层段468m的隧道开挖及初期支护分包给B专业公司。
B公司依据A公司的施工组织设计,进场后由工长向现场作业人员交代了施工做法后开始施工。
施工后,B公司在距工作竖井48m处施工时,发现开挖面砂砾层间有渗水且土质松散,有塌方隐患。B公司立即向A公司汇报。经有关人员研究,决定采用小导管超前加固技术措施。B公司采用劈裂注浆法,根据以往经验确定注浆量和注浆压力,注浆过程中地面监测发现地表有隆起现象,随后A公司派有经验的专业技术人员协助B公司研究解决。
质量监督部门在工程竣工前例行检查时,发现A公司项目部工程资料中初期支护资料不全,部分资料保留在B公司人员手中。
【问题】
1.暗挖隧道开挖前的技术交底是否妥当?如有不妥,写出正确的做法。
2.B公司采用劈裂注浆法是否正确?如不正确,应采取什么方法?哪些浆液可供选用?
3.分析注浆过程中地表隆起的主要原因,给出防止地表隆起的正确做法。
4.说明A、B公司在工程资料管理方面应改进之处。
32、 (四)
【背景资料】

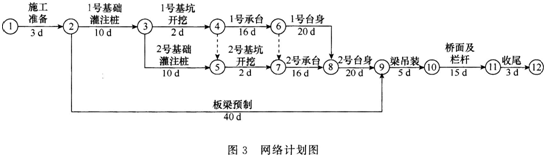

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图(见图3),经监理工程师批准后实施。
在施工过程中,发生了以下事件:
事件1:在进行1号基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。
事件2:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d,1号基础灌注桩未按计划开工,施工单位经济损失2万元。
事件3:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
【问题】
1.根据网络图计算该工程的总工期,找出关键线路。
2.事件1、2、3中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件1中,造成钻孔偏斜的原因可能有哪些?
4.事件3中,监理工程师要求停工整改的理由是什么。
33、(一)
【背景资料】

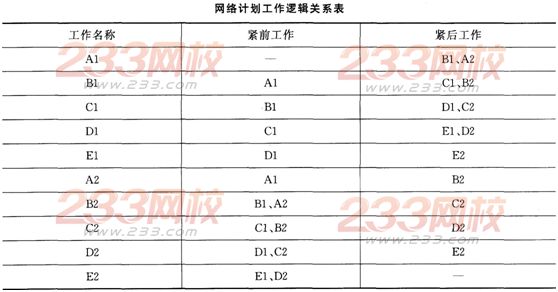

某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见下表。
项目部按上表绘制网络计划图,如图1所示:
网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为回填土中有粗砂、碎石土、灰土可供选择。

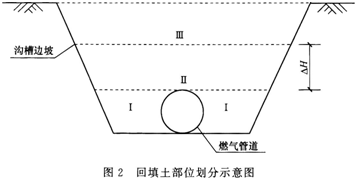

I、Ⅱ、Ⅲ区,如图2所示:
【问题】
1.根据上表补充完善图1所示的网络计划图(把图1绘制到答题卡上作答,在试卷上作答无效)。
2.图2中△H的最小尺寸应为多少?(单位以mm表示)
3.在可供选择的土中,分别指出哪些不能用于工、Ⅱ区的回填?警示带应敷设在哪个区?
4.I、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5.图2中的工、Ⅱ区回填土密实度最少应为多少?
34、 (二)
【背景资料】
某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m、宽6m、高3m,梁体为现浇预应力钢筋混凝土箱梁。跨越既有道路部分,梁跨度30m,支架高20m。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
