【问题】
1.针对本事故,总分包方的安全责任如何划分?说明理由。
2.本工程施工中的不安全行为有哪些?
3.本工程施工中物的不安全状态有哪些?
4.项目部在安全管理方面存在哪些问题?
参考解析:
(二)
1.针对本事故,由分包承担主要责任,总包承担连带责任。
理由:分包单位没有服从总包的安全管理,所以,分包单位应负主要责任。
2.本工程施工中的不安全行为:
(1)初次第一吊,对钢梁不作试吊。
(2)大雾光线不清吊装作业。
(3)李某违章作业、违章指挥。
(4)高某违章作业。
(5)不听劝阻盲目赶工,安全意识不强。
(6)两位工人在吊装区行走。
3.本工程施工中物的不安全状态包括:
(1)吊绳质量不合格,应报废不用。
(2)钢梁边缘锋利,未加衬垫。
4.项目部在安全管理方面存在的问题:
(1)项目部对吊装作业,未坚持持证上岗制度。
(2)吊装系危险作业,现场安全监控不到位。
(3)吊装作业,安全交底制度未落实。
(4)危险作业,现场未设置禁止通行设施。
35
(四)
【背景资料】

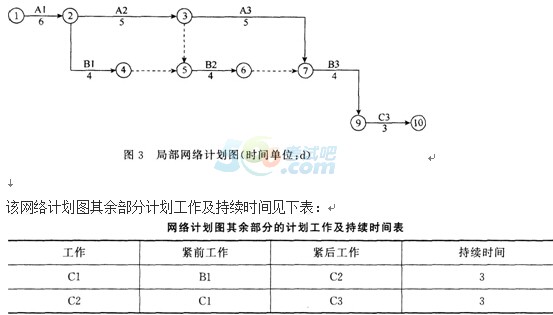

某项目部针对一个施工项目编制网络计划图,下图3是计划图的一部分:
项目部对按上述思路编制的网络计划图进一步检查时发现有一处错误:C2工作必须在B2工作完成后,方可施工。经调整后的网络计划图由监理工程师确认满足合同工期要求,最后在项目施工中实施。
A3工作施工时,由于施工单位设备事故延误了2d。
【问题】
1.按背景资料给出的计划工作及持续时间表补全网络计划图的其余部分。(请将背景中的网络图复制到答题纸上作答,在试卷上作答无效)
2.发现C2工作必须在B2工作完成后施工,网络计划图应如何修改?(请复制问题1的结果(网络图)到答题纸上作答,在试卷上作答无效)
3.给出最终确认的网络计划图的关键线路和工期。
4.A3工作(设备事故)延误的工期能否索赔?说明理由。
参考解析:
(四)

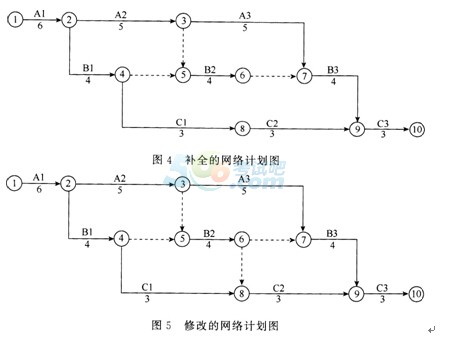

1.补全的网络计划图如图4所示。
2.修改的网络计划图如图5所示。
3.关键线路:①→②→③→⑦→⑨→⑩,工期=(6+5+5+4+3)d=23d。
4.A3工作(设备事故)延误的工期不能索赔。
理由:施工单位原因造成的,且A3工作在关键线路上。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
