背景资料 某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了网络计划图,如下图所示,经监理工程师批准后实施。 在施工过程中,发生了以下事件: 事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5d。 事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比合同要求的日期拖延了4d,1#基础灌注桩钢筋笼未按计划开工制作,施工单位经济损失2万元。 事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。
问题:
1.根据网络图计算该工程的总工期,找出关键线路和关键工作。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件一中,造成钻孔偏斜的原因可能有哪些?
4.事件三中,监理工程师要求停工整改的理由是什么?
答案

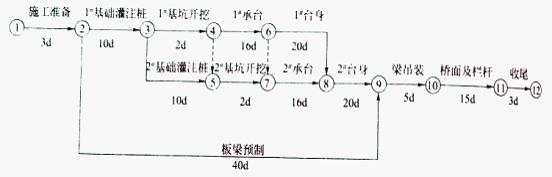

1.该工程的总工期=3+10+2+16+20+5+15+3=94d 关键线路为①→②→③→④→⑥→⑧→⑨→⑩→(11)→(12) 关键工作为:施工准备、1#基础灌注桩、1#基坑开挖、1#承台、1#台身、2#台身、梁吊装、桥面及栏杆、收尾。 2.事件一中,施工单位不可以索赔费用和工期。 理由:由于施工单位操作不当造成的损失应由施工单位承担。 事件二中,施工单位可以索赔费用2万元,可以索赔工期4d。 理由:由业主提供的钢材进场时间拖延的责任应由业主承担,且l#基础灌注桩是关键工。
