【题文】

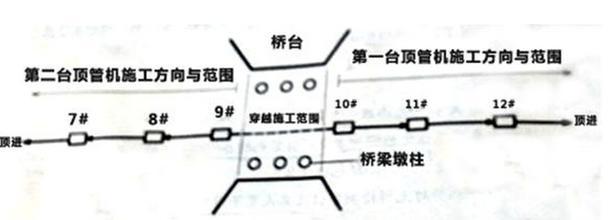

2012年案例分析(四)A公司中标某市污水管工程,总长1.7公里。采用φ1.6-1.8m混凝土管,其埋深为-4.1~-4.3m,各井间距8-10m.地址条件为粘性土层,地下水位置在距离地面-3.5m.项目部确定采用两台顶管机同时作业,一号顶管机从8#井作为始发井向北顶进,二号顶管机从10#井作为始发井向南顶进。工作井直接采用检查井位置(施工位置如下图),编制了顶管工程施工方案,并已经通过专家论证。 施工过程中发生如下事件:(1)因拆迁原因,使9#井不能开工。第二台顶管设备放置在项目部附近小区绿地暂存28天。其余略。问题:2. 占小区绿地暂存设备,应履行哪些程序或手续?
案
2. 占用小区绿地:①任何单位和个人都不得擅自更改城市绿地规划性质和改变城市绿地的地形、地貌、水体、植被。如果需要占用的,应经过城市人民政府城市绿化行政主管部门批准,并办理临时用地手续。②本例中,占用绿地前,应先经过城市绿化行政主管部门批准,征得小区业主委员会和管理处同意(补偿协议),限期归还,恢复原貌。③现在应补办手续。</p>
