背景资料:

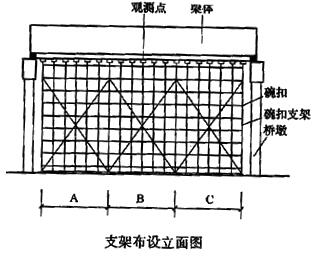

某上部结构为12×40m的现浇预应力钢筋混凝土简支梁桥,后张法施工,工程造价1.2亿元。施工单位D采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。施工单位将支架搭设和拆除作业劳务分包E公司。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架基础和支架分别进行了堆沙袋预压。项目部编制的支架预压方案如下:
1.支架基础预压荷载为梁自重的1.1倍,并沿跨纵向每隔1/4跨径布置1个标高观测点。
2.支架预压按预压单元分级加载,不小于2级。2级加载依次为单元内预压荷载值的60%、100%。
3.纵向加载时,从砼结构跨中开始向支点处对称布载;当横向加载时,从砼结构两侧向中心线对称布载。
4.每级加载完成后,应先停止下一级加载,并应每间隔12h对支架沉降量进行一次监测。
5.当支架顶部监测点12h的沉降量平均值小于1mm时,可进行下一级加载。
施工中发生如下事件:
事件1:某观测点预压前标高为185.756米,进行分级预压,100%预压荷时观测点的标高为185.701米。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725米。跨中底板的设计标高为185.956米。
事件2:项目部安全员进行了安全检查,对查出的安全隐患做到“五定”,即定整改责任人、整改完成人、整改验收人。
事件3:2003年6月1日生产的水泥,有出厂质量合格证书和进场检验报告,2003年9月5日使用时监理要求重新检验。
事件4:施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有D单位项目经理、项目技术负责人、专职安全管理人员。施工单位要求项目部整改。
问题:
1.请逐项指出支架预压实施方案是否错误,错误的请改正。
2.计算事件1中梁自重和施工荷载作用下的弹性变形(保留小数点后三位)
3.写出架设本桥所需要的特殊工种。
4.补充事件2中安全隐患的整改内容。
5.事件3中监理工程师的作法是否正确?说明理由。
6.事件4中,项目安全生产领导小组还应有哪些人员(分单位列出)?
『参考答案』
1.(1)错误,预压荷载应为砼结构恒载、钢管支架与模板重量之和的1.2倍。
(2)错误,支架预压不小于3级。3级加载依次宜为单元内预压荷载值的60%、80%、100%
(3)错误。当横向加载时,从砼结构中心线向两侧对称布载。
(4)正确。
(5)错误,当支架顶部监测点12h的沉降量平均值小于2mm时,可进行下一级加载。
2.185.725-185.701=0.024m
3.架子工、起重机司机、司索工(起重工)、信号工、电焊工、电工。
4.整改措施;整改时间。
5.正确。水泥超过3个月需经重新检验合格方可使用。
6.E公司:项目经理、技术负责人和专职安全生产管理人员。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
