您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一级建造师考试铁路工程考前测试题二_第4页
三、案例分析题(共5题,1、2、3题每题20分,4、5题各30分。请根据背景材料,按要求作答)

  【案例1】

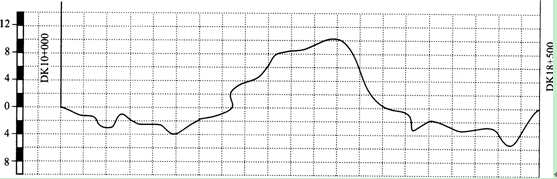

  某新建双线铁路,设计行车时速160km,其中某段路基8.5km,设计填挖平衡,大部分填筑高度3~5 m,挖方段坡度不大,山体除表层外,部分为中风化砂岩,部分弱风化,沿线两侧有少量村庄,无重要建筑物,最大挖深12m。填筑区有两段各长500m的软弱地基,软弱层厚最大处为2m,其余为种植土。其纵断面示意图如下图所示。

  问题:

  1.该段路基地基处理需要采取哪些措施?

  2.简述该段路基工程的施工技术方案。

  3.简述该段挖方安全施工的控制重点。

  4.简述该段路基施工质量的控制重点。

  【案例2】

  某铁路桥梁工程构造如下:桥墩基础采用直径为1.5m,桩长25~30m的钻孔桩,低桩承台;桥梁下部结构为一般墩台。地质条件如下:原地面往下依次为黏土、砂性土。其中靠岸桥墩桩基中有6个桩孔没有地下水。施工前和施工过程中存在以下情况:

  1.承包人配置的桩基成孔设备有冲击钻和正循环钻机。拟将靠岸桥墩桩基的6个无地下水的桩基成孔任务分包给某包工队,采用人工挖孔方式。

  2.采用竖向导管灌注某桩水下混凝土过程中,由于突降大雨,施工人员为避雨对该桩稍作防雨处理后即离开,灌注混凝土时间中断约1小时,雨停后继续灌注施工。另外,为控制施工成本,工程部规定灌注标高应与桩顶设计标高相同,不得超出。

  3.在钻孔过程中,发现某桩孔在设计桩底位置有一岩溶孔洞(与设计图纸中的土质勘测资料不符)。该桥的工程技术主管指示现场施工员应继续钻孔至岩溶孔洞洞底,将孔洞中桩周围的空洞用砂黏土填充,最后的实际桩长超过设计桩长lOm。

  4.该桥梁一侧桥台基础施工过程中,发现在施工图纸中该桥台胸墙结构尺寸标注错误,如继续照图施工可能导致将来吊装此边孔梁时位置不足。由于工期紧张,施工单位自行将桥台胸墙边缘位置调整,然后上报驻地监理工程师。

  5.施工中所用水泥和钢材由建设单位组织供应,项目部管理人员认为可以放心使用,不必再按批次进行进场质量检验。驻地监理工程师在抽检某批水泥时发现该批水泥安定性指标不合格。项目经理说:实在不行,可将该批水泥降级使用。

  问题:

  1.应采用何种成孔设备。并说明理由。

  2.灌注桩基水下混凝土施工方法是否正确?如不正确,请指出。

  3.对于背景3中所提到的钻孔遇到岩溶孔洞的处理方案和管理工作程序是否正确?为什么?

  4.施工单位自行调整胸墙边缘位置的管理工作程序是否正确?如不正确,应如何处理。

  5.对于建设单位组织供应的材料,可否省去按批次进行质量复验的程序?为什么?安定性指标不合格的水泥能否在工地降级使用?

  【案例3】

  A施工单位承建某新建单线铁路工程中有1座隧道工程长2600m,其余路段为路基土石方。根据设计图纸,正洞中围岩的绝大部分是Ⅱ级围岩,局部有节理较发育的Ⅲ级围岩,进口处50m为埋深较深且比较破碎的V级围岩,拟采用小断面弱爆破暗挖法,并辅助进行超前支护。出口处40m埋深较浅且极易破碎的Ⅵ级围岩,拟采用明挖法,修筑一段明洞。正洞开挖施工拟采用全断面钻爆法。在施工前及施工中有以下情况:

  1.进口处的软弱围岩施工拟采用“管超前、严注浆、长进尺、勤量测、晚封闭、快衬砌”的工法。

  2.施工中选择的监控量测项目有洞内外观察、水平相对净空变化值和隧道底部隆起等项目。

  3.进洞支护方案采用喷射混凝土支护方法,正洞支护采用超前支护方法。出碴方案采用有轨运输方式。

  4.每一单口循环开挖进度为2.80m,综合循环时间为12.4h。假定按三班制组织施工,每月作业时间30天,考虑工程环境和时间利用率后的修正系数0.85。隧道从进出口外不具备作业面条件,进口处施工需1个月,出口段及明洞需3个月,施工准备2个月。

  5.在一次爆破中发生一起安全事故,轻伤2人。经调查此2人不是爆破工却执行了爆破作业。

  问题:

  1.进口处软弱围岩的工法是否有不妥之处?若不妥,指出不妥之处,并改正。

  2.施工中选择的监控量测项目是否完整?如不完整,请补充。

  3.背景3中的施工方案是否正确?若不妥,请说明正确做法。

  4.由背景4数据计算:(1)单口月开挖进度;(2)如果该隧道开设两个工作面,计算该隧道工程的掘进工期(不考虑两工作面相向施工临近贯通点应由单工作面开挖而对工期的影响)。

  5.针对背景5中提到的安全事故,事故发生的原因是什么?对于爆破人员管理和爆破组织应注意哪些问题?

[1] [2] [3] [4] [5] [6] [7]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
