您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2019年06.1-6.30

准考证打印 2019年09月10日前

考试时间  2019年09月21日

成绩查询  考试后两个月左右

证书领取  2018年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

离一级建造师考试还有

NaNNaNNaN 天

平台尾

2019年经济师报名时间与条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!
提示:赠送环球网校19年免费课程,用户名您的手机号 密码123456

2019年经济师 报考指导

报名时间动态及时提醒 视频课程免费领 套餐7折抢购

已查询报考条件的考生也可一键进群获取报考指南在线解答 群号129722917

您现在的位置:首页 >> 工程管理与实务 >> 模拟试题 >> 铁路工程 >> 文章正文
2014年一级建造师考试铁路工程考前测试题二_第6页
来源:一级建造师考试网 收藏本页 2014-8-20 http://www.jzsedu.org/

环球网校建造师交流加入QQ群(129722917)获取最新考试动态

 综合测试题(二)参考答案

  一、单项选择题

  1.C; 2.A; 3.B; 4.A; 5.D; 6.A; 7.D; 8.C;

  9.D; 10.C; 11.A; 12.B; 13.C; 14.D; 15.B; 16.D;

  1 7.B; 1 8.D; 1 9.A; 20.B

  一、多项选择题

  1.B、C、E; 2.A、D; 3.A、B、C、D; 4.A、B、D、E;

  5.A、C、D、E; 6.A、B; 7.A、D、E; 8.B、C、E;

  9.B、C、D; 1 0.A、B、C

  三、案例分析题

  【案例1】答:

  1.该段路基地基处理措施有:

  两段各长500m的软弱地基,采取换填A、B组填料处理,其余地基在挖沟排水后采用推土机推除松软表土,然后采用压路机反复碾压处理。

  2.该段路基工程的施工技术方案是:

  路堑表层采用推土机破土,然后分层开挖,采取潜孔钻钻爆和预裂爆破方法,路基填筑采取分层平起法填筑。以挖掘机为主进行装土、自卸车运土、推土机摊平、压路机碾压,路堤填筑前软弱地基采取换填处理,其他地段采取推表后碾压处理,路基基床采用A、B组填料分层填筑,压路机碾压,基床质量控制采用密实度、孔隙率、地基系数三项指标检测控钳。

  3.该段路基安全施工控制重点有:

  (1)挖方路堑钻爆施工;

  (2)高边坡防护施工;

  (3)土方运输和装、卸车作业;

  (4)高路堤两侧边缘处碾压。

  4.该段路基施工质量控制重点有:

  (1)软弱地基的换填质量控制;

  (2)路堑边坡稳定性、平顺性控制;

  (3)钻爆时岩块粒径控制;

  (4)过渡段填筑质量控制。

  【案例2】答:

  1.根据地质情况及承包人配置的桩基成孔设备,应使用正循环钻机。因为冲击钻适用于硬岩或弱风化岩,而不适应于黏土、砂性土土层,而正循环钻机主要适用于黏土、砂类土等土层。

  2.不正确。表现在两点:(1)该桩水下混凝土灌注中断时间过长,水下混凝土一经灌注,应连续进行,中途任何原因中断灌注时间不得超过30min;(2)灌注标高应与桩顶设计标高相同不正确,应高出桩顶设计标高0. 5~1. Om。

  3.不正确。从处理岩溶孔洞的技术方案的角度,应当采取钻孔填砂,注浆固结,形成围护体的做法,桩长确实也需加长。从管理工作程序上讲,此做法属于擅自进行设计变更。

  4.不正确。施工单位必须详细核对设计文件,依据施工图和施工组织设计施工。对设计文件存在的问题以及施工中发现的勘察设计问题,必须及时以书面形式通知设计、监理和建设管理单位。

  5.不能。根据现行规定:桥梁工程采用的主要材料、构配件和设备,不管由谁组织供应,均应做好材料的进场质量验收,验收内容包括品种、规格、型号、材料质量证明和出厂合格证,并按批次检验,检验不合格的应退货或更换。安定性指标不合格的水泥属于废品水泥,不能降级使用。

  【案例3】答:

  1.有不妥之处。进口处软弱围岩应是坚持“短进尺”和.“早封闭”原则。

  2.不完整。隧道监控量测项目还必须有“拱顶下沉”和“洞口段地表下沉”量测项目。

  3.不正确。根据本工程实际,进洞支护方案应采用超前支护方案;正洞支护可采取喷射混凝土的普通支护方法;对于长度短且大断面开挖隧道,出碴方案应采用无轨运输方式,并应注意加强通风。

  4.(1)单口月开挖进度为:

  (24/12.4)×2.8×30×0.85≈130m

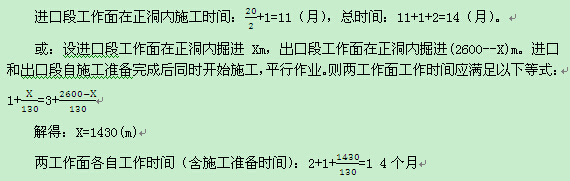

  (2)如采用单口掘进,正洞掘进持续时间:2600/130=20个月

  采用双口掘进,进口段进洞1月,出口段需3月,进口段作业面比出口段作业面早施工2个月。进口段与出口段工作面各分摊1个月。

  5.(1)此次安全事故发生的原因有:违反爆破操作规程或劳动纪律;对现场工作缺乏检查或指挥错误;安全设施缺少或有缺陷。(2)爆破人员必须经工程所在地县以上公安部门考核合格后,持《爆破员合格证》上岗;爆破作业必须有统一指挥,按照爆破施工方案和作业规程严格实施。

[1] [2] [3] [4] [5] [6] [7]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2019年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2018年一级建造师成绩查询时间

  5·2019年一级建造师考试时间9月21、22日

  6·一级建造师考试科目

环球网校
一级建造师
主讲老师基础阶段强化阶段模考试题应试技巧班
VIP独享
教材精讲
(40讲)

经典习题
(12讲)

重点冲刺
(16讲)
考点解析
(10讲)
  建设工程经济 张湧免费试听  免费试听 三套模拟题
  建设工程项目管理 张君免费试听  免费试听 三套模拟题
  工程法规及相关知识王丽雪 免费试听  免费试听 三套模拟题
  建筑工程管理与实务王树京 免费试听  免费试听 三套模拟题
  机电工程管理与实务苏婷免费试听 免费试听 三套模拟题
  公路工程管理与实务高玲玲免费试听 免费试听 三套模拟题
  市政公用工程管理李莹免费试听  免费试听 三套模拟题
  铁路工程管理与实务孙文波免费试听  免费试听 三套模拟题
  水利水电工程管理 盛松涛免费试听  免费试听  三套模拟题
  通信广电工程管理杨鹏免费试听 免费试听 三套模拟题
课程学费】精讲班原价700元/科,现5折促销350元/科.备考指导班300元/科,现免费赠送
零基础私教套餐】零基础系列课程+直播密训+内部资料,思维导图(包邮到家)考试不过免费重学1年=5980元/全科(含4科)+送2023年全科教材>>立即购买
全程班套餐】含三门公共课+一门专业课备考指导班+考点精讲班+智能题库+1V1直播基础班+考前应试技巧+真题解析班+应试技巧班+直播大班课=2600元/全科>>立即购买
一级建造师云私塾套餐】教材精讲+重点冲刺+真题解析+经典习题+多媒体题库+1V1直播教室+应试技巧+实务突破+现场实操+内部资料+月考卷+直播答疑+个性化教学系统+考试不过免费重学2年+思维导图+名师讲义及同步强化训练+历年真题及模拟卷+案例强化一本通+2023全科官方教材(包邮到家)全科套餐8800元>>立即购买

学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
