背景资料
某工程,施工总承包单位(以下简称“乙方”)按《建设工程施工合同(示范文本)》(GF-1999-0201)与建设单位(以下简称“甲方”)签订了施工总承包合同。合同中约定开工日期2005年3月1日,乙方每月25日向甲方提交已完工程量报告,工程进度款支付时间为次月8日。甲方依据合同推荐某电梯安装单位(以下简称丙方)作为本项目电梯安装施工单位,丙方与乙方签订了分包合同。甲方委托监理公司对工程实施施工监理。
乙方项目经理开工前对本项目今后的工作作了如下安排:
(1)由项目经理负责组织编制“项目施工管理实施规划”;
(2)由项目总工程师负责建立项目质量管理体系,由项目生产经理负责建立安全管理体系并组织实施;
(3)由项目行政管理人员负责对所有安全施工的技术要求进行交底;
(4)由项目商务经理负责与劳务作业层、各协作单位、发包人、分包人的组织协调工作,解决项目中出现的各种问题;
(5)由项目经理负责组织有关单位进行单位工程竣工验收。
2005年5月15日,项目经理和项目商务经理一起向甲方催要4月份工程进度款。甲方说:“监理单位正在对四月份的工程量进行核对,工程进度款还要等一等”。项目经理立即停止施工,以催要工程进度款。
电梯安装施工过程中,因甲方采购的一部电梯导轨型号到货错误,需要退换。丙方向项目监理机构提出了申请,要求补偿因退换导轨造成的费用损失。监理说:“此事应先找乙方。丙方找到乙方,乙方项目经理回答:你们是甲方推荐的,费用直接找甲方要,此事与我们没有关系”。
问题
1.逐项指出乙方项目经理开工前的工作安排是否妥当?对于不妥之项说明正确做法。
2.指出乙方停止施工以催要4月份工程进度款的做法和甲方的答复各有何不妥之处。
3.丙方向项目监理机构提出费用损失补偿申请是否恰当?说明理由。
4.乙方项目经理对于丙方提出索赔的回答是否恰当?说明理由。
(四)
背景资料
某工程项目难度较大,技术含量较高,经有关招投标主管部门批准采用邀请招标方式招标。业主于2001年1月20日向符合资质要求的A、B、C三家承包商发出投标邀请书,A、B、C三家承包商均按招标文件的要求提交了投标文件,最终确定B承包商中标,并于2001年4月30日向B承包商发出了中标通知书。之后由于工期紧,业主口头指令B承包商先做开工准备,再签订工程承包合同。B承包商按照业主要求进行了施工场地平整等一系列准备工作,但业主迟迟不同意签订工程承包合同。2001年6月1日,业主又书面函告B承包商,称双方尚未签订合同,将另行确定他人承担本项目施工任务。B承包商拒绝了业主的决定。后经过双方多次协商,才于2001年9月30日正式签订了工程承包合同。合同总价为6240万元,工期12个月,竣工日期2002年10月30日,承包合同另外规定:
(1)工程预付款为合同总价的25%;
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑;
(3)除设计变更和其他不可抗力因素外,合同总价不做调整;
(4)材料和设备均由B承包商负责采购;
(5)工程保修金为合同总价的5%,在工程结算时一次扣留,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
经业主工程师代表签认的B承包商实际完成的建安工作量(第1月~第12月)见下表。
施工月份 | 第1月~第7月 | 第8月 | 第9月 | 第10月 | 第11月 | 第12月 |
实际完成建安工作量 | 3000 | 420 | 510 | 770 | 750 | 790 |
实际完成建安工作量累计 | 3000 | 3420 | 3930 | 4700 | 5450 | 6240 |
本工程按合同约定按期竣工验收并交付使用。在正常使用条件下,2006年3月30日,使用单位发现屋面局部漏水,需要维修,B承包商认为此时工程竣工验收交付使用已超过3年,拒绝派人返修。业主被迫另请其它专业防水施工单位修理,修理费为5万元。
问题
1.指出本案招、投标过程中哪些文件属于要约邀请、要约和承诺?
2.业主迟迟不与B承包商签订合同,是否符合《招标投标法》的规定?说明理由。
3.在业主以尚未签订合同为由另行确定他人承担本项目施工任务时,B承包商可采取哪些保护自身合法权益的措施?
4.本工程预付款是多少万元?工程预付款应从哪个月开始起扣?第1月~第7月份合计以及第8、9、10月,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
5.B承包商是否仍应对该屋面漏水承担质量保修责任?说明理由。屋面漏水修理费应由谁承担?
(五)
背景资料
某建筑工程,建筑面积3.8万m2,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同工期600天。合同约定,工期每提前(或拖后)1天,奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包,分包合同约定,若造成乙方关键工作的工期延误,每延误一天,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式,租赁合同约定,大模板到货每延误一天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图如下所示:

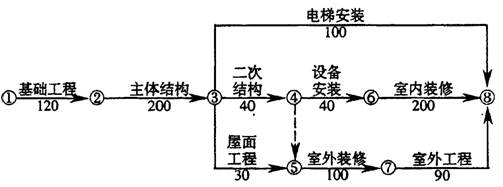

××工程网络计划示意图(单位1天)
施工过程中发生了以下事件:
事件一,底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因人员窝工和施工机械闲置造成乙方直接经济损失10万元;
事件二,主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元;
事件三,屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3天,直接经济损失0.8万元;
事件四,中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9天,直接费用增加3万元;
事件五,因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30天,直接费损失0.5万元;
其余各项工作,实际完成工期和费用与原计划相符。
问题
1.用文字或符号标出该网络计划的关键线路。
2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3.分别指出乙方可以向大模板供货方和屋面工程劳务分包方索赔的内容和理由。
4.该工程实际总工期多少天?乙方可得到甲方的工期补偿为多少天?工期奖(罚)款是多少万元?
5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?
6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少天?
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
