案例分析(五)
背景资料
一新建工程地下二层地上二十层高度70m建筑面积40000m2,标准层平面为40m×40m。项目部根据施工条件和需求按照施工机械设备选择的经济性等原则,采用单位工程昰成本比较法选择确定了塔吊型号。施工总承包单位根据项目部制定的安全技术措施、安全评价等安全管理内容提取了项目安全生产费用。
施工中,项目部技术负责人组织编写了项目检测试验计划内容包括试验项目名称、计划试验时间等,报项目经理审批同意后实施。
项目部在"X工程施工组织设计”中制定了临边作业、禁登与悬空作业等高处作业项目安全技术措施。在“绿色施工专项方案”的节能与能源利用中,分别设定了生产等用电项的控制指标,规定了包括分区计星等定期管理要求,制定了指标控制预防与纠正措施。
在一次塔吊起吊荷载达到其额定起重星95%的起吊作业中,安全人员让操作人员先将重物吊起离地面15cm然后对重物的平稳性,设备和绑扎等各项内容进行了检查,确认安全后同意其继续起吊作业。
在建工程施工防火技术方案”中,对已完成结构施工楼层的消防设施平面布置设计见图5。图中立管设计参数为消防用水量15L/s水流速ⅰ=1.5m/S:消防箱包括消防水枪、水带与软管。监理工程师按照《建筑工程施工现场消防安全技术规范》GB50720-2011)提出了整改要求。

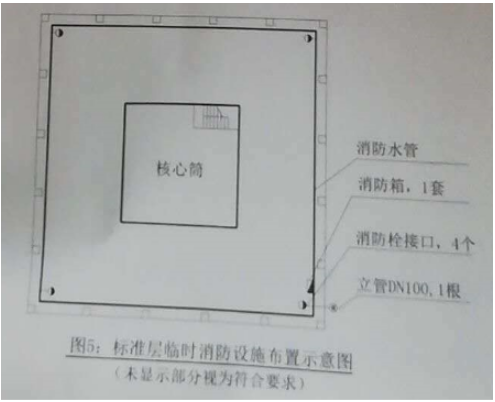

图5:标准层临时消防设施布置示意图
问题
1.施工机械设备选择的原则和方法分别还有哪些?当塔吊起重荷载达到额定起重量90%以上对起重设备和重物的检查项目有哪些?
2.安全生产费用还应包括哪些内容?需要在施工组织设计中制定安全技术措施的高处作业项还有哪些?
3.支出项目检测试验计划管理中的不妥之处,并说明理由。施工检测试验计划内容还有哪些?
4.节能与能源利用管理中,应分别对哪些用电项设定控制指标?对控制指标定期管理的内容有哪些?
5.指出图5中的不妥之处,并说明理由。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
