案例分析(二)
背景资料
某高校图书馆工程地下二层地上五层,建筑面积约35000平方米现浇钢筋混凝土框架结构部分屋面为正向抽空四角锥网架结构施工单位与建设单位签订了施工总承包合同合同工期为21个月。

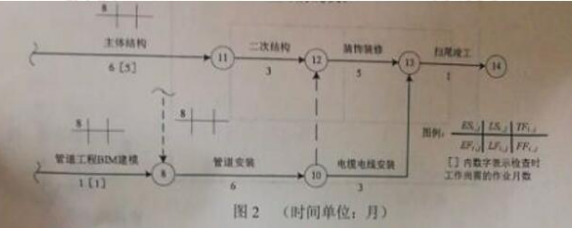

在工程开工前施工单位按照收集依据、划分施工过程(段)计算劳动量、优化并绘制正式进度计划图等步骤编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后进行了进度检查发现施工进度拖延,其部分检查,结果如图2所示。
项目部为优化工期,通过改进装饰装修施工工艺,使其作业时间缩短为4个月,据此进度计划通过了总监理工程师的确认。
项目部计划采用高空散装法施工屋面网架,监理工程师审查时认为高空散装法施工高空作业多、安全隐患大建议修改为采用分条安装法施工。
管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。
问题:
1.单位工程进度计划编制步骤还应包括哪些内容?
2.图2中工程总工期是多少?管道安装的总时差和自由时差分别是多少?除工期优化外度网络计划的优化目标还有哪些?
3.监理工程师的建议是否合理?网架安装方法还有哪些?网架高空散装法施工的特点还有哪些?
4.施工单位提出的工期索赔是否成立?并说明理由。
参考答案:
1、还应包括的内容:
确定施工顺序;计算工程量;计算劳动量或机械台班需用量;
确定持续时间;绘制可行的施工进度计划图。
参见书本1A422021 施工进度计划编制P223
2、(1)工程总工期:22个月理由:计划工期23个月,项目部为优化工期通过改进装饰装
修施工工艺使其作业时间缩短为4个月并通过总监理工程师的确认,因此为22个月
2个月,自由时差是:0个月。
(3)除工期优化外进度网络计划的优化目标还有资源优化、费用优化。
参见1A422012 P218
3、(1)监理工程师建议是合理的,理由:本题中写明“部分屋面为正向抽空四角锥网架结构,分条安装法施工适用于分割后刚度和受力状况改变较小的网架,如正向抽空四角锥网架等。
(2)网架安装方法还有:滑移法、整体吊装法、整体提升法、整体顶升法。
(3)网架高空散装法施工的特点还有:A、脚手架用量大;B、工期较长;C、需占建筑物场内用地;E、技术上有一定难度。
4、否,施工单位提出的工期索赔不成立。理由:甲供电缆电线未按计划进场,导致电缆电线安装工程虽是甲方责任,但电缆电线安装工程有3个月的总时差和3个月的自由时差最早开始时间推迟了1个月,并未对施工单位工期造成影响。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
