三、案例分析题
(一)
背景资料
某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日。道路路面底基成设计为300mm水泥稳定土;道路下方设计有一条DN1200mm钢筋混凝土雨水管道,该管道在道路交叉口处与现状道路下的现有DN300mm燃气管道正交。
施工前,项目部现场时,发现雨水管道上部外侧管壁与现状燃气管道底间距小于规范要求,并向建设单位提出变更设计的建议。经设计单位核实,同意将道路交叉口处的Y1-Y2井段的雨水管道变更为双排DN800mm双壁波纹管,设计变更后的管道平面位置与断面布置如图1-1、1-2所示。
项目部接到变更后提出了索赔申请,经计算,工程变更需要增加造价10万元。

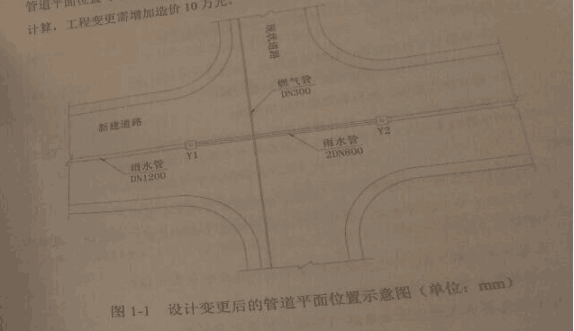

图1-1 设计变更后的管道平面位置示意图(单位:mm)
为减少管道施工队交通通行的影响,项目部制定了交叉路口的交通导行方案,并获得交通管理部门和路政管理部门的批准。交通导航措施的内容包括:
(1)严格控制临时占路时间和范围;
(2)在施工区域范围内规划了警告区、终止区等交通疏导作业区域;
(3)与施工作业队伍签订了《施工安全责任合同》。
施工期间为雨季,项目部针对水泥稳定土底基层的施工置顶了雨期施工质量控制措施如下:
(1)加强与气象站联系,掌握天气预报,安排在不下雨时施工;
(2)注意天气变化,防止水泥和混合料遭雨淋;
(3)做好防雨准备,在料场和搅拌站搭雨棚;
(4)降雨时应停止施工,对已摊铺的混合料尽快碾压密实。
问题
1、排气管道在燃气管道下方时,其最小垂直距离应为多少米?
2、按索赔事件的性质分类,项目部提出的索赔属于哪种类型?项目部应提供哪些索赔资料?
3、交通疏导方案(2)中还应规划设置哪些交通疏导作业区域?
4、交通疏导方案中还应补充哪些措施?
3、补充和完善水泥稳定土底基层雨期施工质量控制措施。
答案:
1.排水管道在燃气管道下方时最小垂直距离应为0.15m。
2.项目部提出的索赔属于由于变更导致的索赔应提交的索赔资料包括:索赔申请表,经批复的索赔意向书、索赔申请报告和有关资料、编制说明、同期记录等。
3.交通疏导作业区域还包括:上游过渡区、缓冲区、作业区、下游过渡区
3.(1)统一设置各种交通标注、隔离设施、夜间警示信号;
(2)对作业工人进行安全教育、培训、考核;
(3)依据现场变化,及时引导交通车辆,为行人提供方便
5.(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透
(3)施工中应特别注意天气得变化,防止水泥和混合料遭雨淋。降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。路拌法施工时,应排除下承层表面的水,防止集料过湿。
[1] [2] [3] [4] [5] [6] [7] [8]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
