2016年一级建造师《市政工程》考试真题及答案(完整版)_第6页

案例(三)

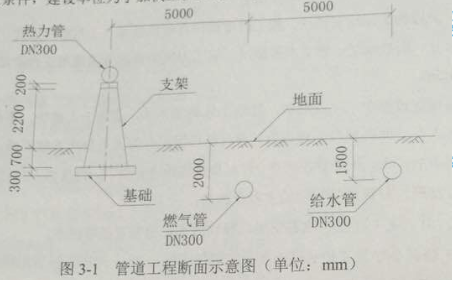

 某管道铺设工程项目,长1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期80天,断面布置如图3-1所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。

2016年一级建造师《市政工程》考试真题答案(完整版)

开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:
(1)确定了各种管道施工顺序为:燃气管→给水管→热力管;

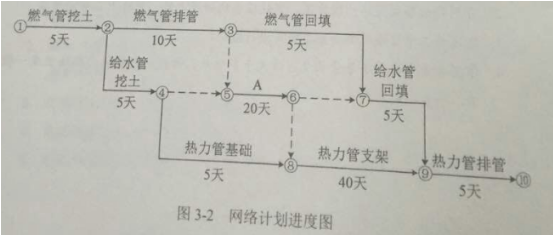

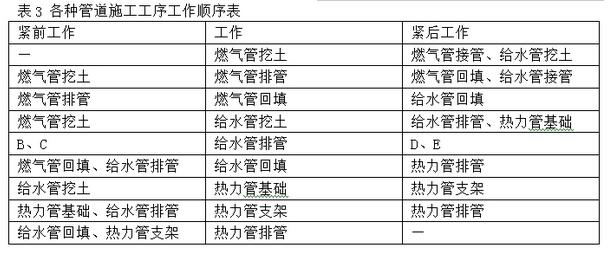

(2)确定了各种管道施工工序的工作顺序如表3所示,同时绘制了网络计划进度图,如图3-2所示。
在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。

2016年一级建造师《市政工程》考试真题答案(完整版)
2016年一级建造师《市政工程》考试真题答案(完整版)
问题:
建设单位决定由甲施工单位中标是否正确?说明理由。
2给出项目部编制各种管道施工顺序的原则。
3项目部加快施工进度应采取什么措施?
4写出图3-2代号A和表3中B、C、D、E代表的工作内容。
5列式计算图3-2工期,并判断工程施工是否满足合同工期要求,同事给出关键线路。 (关键线路图3-2中代号“①~⑩及“→”表示)
【参考答案】
建设单位决定自日施工单位中标不正确。
理由:经审核符合投标人条件的只有2家,违反了不得少于家的规定,建设单位应重新组织招标。
2管道的施工顺序原则为:“先大管、后小管,先主管、后支管,先下部管、后中上部管”。
项目部加快施工进度措施有:
(1)增加工作面,采取流水施工措施;
(2)加大资源投入,加快施工速度。
4代号A表示给水管排管。
B表示燃气管排管;C表示给水管挖土;D表示给水管回填;E表示热力管支架
5计划工期:5+10+20+40+5=80(天),满足合同工期要求。

[1] [2] [3] [4] [5] [6] [7] [8]

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2016年一级建造师报名时间专题

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2015年一级建造师成绩查询时间

  5·2016年一级建造师考试时间9月24、25日

  6·一级建造师考试科目


学员登陆
名师在线
成丽芹老师
成丽芹老师
  成丽芹老师:天津大学工学博士、副教授.多年讲授工程项目管理、建设工程监理..[详细]
韩教授
韩教授
  韩教授:某知名大学副教授、国家级监理工程师、国家一级建造师.多年讲授..[详细]
