施工成本控制的方法
知识体系
一、施工成本的过程控制方法
二、赢得值(挣值)法
三、偏差分析的表达
四、偏差原因分析与纠偏措施
知识点详解

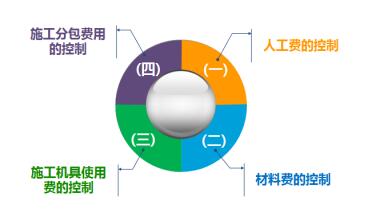

一、施工成本的工程控制方法
二、赢得值(挣值)法
(一)赢得值法的三个基本参数
已完工作预算费用(BCWP)
=已完成工作量×预算单价
计划工作预算费用(BCWS)
=计划工作量×预算单价
已完工作实际费用(ACWP)
=已完成工作量×实际单价
(二)赢得值法的四个评价指标
参数及指标内容 |
评价方式 |
备注 |
费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP) |
1.CV为负值时,即表示项目运行超出预算值 2.CV为正值时,表示项目运行节支,实际费用没有超出预算费用 |
绝对偏差,仅适合于对同一项目作偏差分析
|
进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS) |
1.SV为负值时,表示进度延误 2.SV为正值时,表示进度提前 | |
费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP) |
1.CPI小于1时,表示超支 2.CPI大于1时,表示节支
|
相对偏差,可适用于同一项目和不同项目之间的偏差分析
|
进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS) |
1.SPI小于1时,表示进度延误 2.SPI大于1时,表示进度提前 |
三、偏差分析的表达方法
偏差分析的方法 |
特点 |
横道图法
|
优点:形象、直观、一目了然等,它能够准确表达出费用的绝对偏差,而且能一眼感受到偏差的严重性。 缺点:反映的信息量少,一般在项目的较高管理层应用。 |
表格法 |
表格法是进行偏差分析最常用的一种方法。其优点如下: (1)灵活、适应性强 (2)信息量大 (3)表格处理可借助于计算机,从而节约大量数据处理所需的人力,并可大大提高速度。 |
曲线法
|
1.可用已完工作预算费用(BCWP)、计划工作预算费用(BCWS)、已完工作实际费用(ACWP)三个参数分别绘制出三条曲线 2.图中符号的含义: (1)BAC—项目完工预算 (2)EAC—预测的项目完工估算 (3)ACV—预测项目完工时的费用偏差 |
四、偏差原因分析与纠偏措施
(一)偏差原因分析
偏差分析的一个重要目的就是要找出引起偏差的原因,从而采取有针对性的措施,减少或避免相同问题的再次发生。
(二)纠偏措施
通常要压缩已经超支的费用,而不影响其他目标是十分困难的,一般只有当给出的措施比原计划已选定的措施更为有利,比如使工程范围减少或生产效率提高等,成本才能降低。
真题演练
2015、某工程每月所需混凝土量相同,混凝土用量为3200m3,计划4个月完成,混凝土综合价格为1000元/m3;实际混凝土用量为5000m3,用时5个月,从第1个月至第5个月各月混凝土价格指数(%)为100,115,110,105,115.则根据赢得值法,前3个月的费用偏差为()万元。
A.-30 B.-25
C.-22 D.-20
【答案】B
【解析】费用偏差(CV)=已完工作预算费用( BCWP)一已完工作实际费用(ACWP)
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
