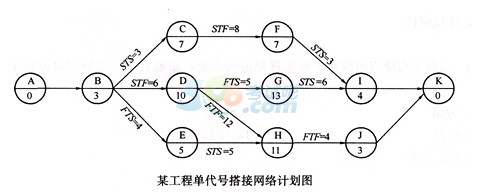

A.该网络计划的关键线路有2条
B.D工作的最早完成时间为9
C.关键线路长度为28
D.E工作的总时差为0
E.F工作的最迟开始时间为14
参考答案:C,E
参考解析:
【考点】单代号搭接网络计划的时间参数计算。
【解析】该单代号搭接网络计划共有四条线路,分别为A—B—C—F—I—K,A—B—D—G—I—K,A—B—E—H—J—K,A—B—D—H—J—K,其长度分别为25,28,27,26,其中由于D工作的EFD=EFB+6=9,ESD=9-10=-1,出现负值,应将其与起点节点相连,LSG=18,LFC=31,超过计算工期,将其与重点节点相连,重新计算,所以增加一条线路A—D—G—K,为关键线路,长度为28。ESD=0,EFD=10,即D工作的最早完成时间为10,这样LFH=LFJ-4=28-4=24,LSE=LSH-5=24-11-5=8,ESE=EFB+4=3+4=7,TFE=LSE-ESE=8-7=1,即E工作的总时差为1,LFF=LSI-3=28-4-3=21,LSF=LFF-7=21-7=14,即F工作的最迟开始时间为14。因此,正确选项是CE。
86下列分部(分项)工程中,需要编制专项施工方案的有( )。
A.模板工程
B.脚手架工程
C.钢筋工程
D.土方开挖工程
E.拆除爆破工程
参考答案:A,B,D,E
参考解析:
【考点】施工组织设计的编制和审批。
【解析】在《建设工程安全生产管理条例》(国务院第393号令)中规定:对下列达到一定规模的危险性较大的分部(分项)工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施:(1)基坑支护与降水工程;(2)土方开挖工程;(3)模板工程;(4)起重吊装工程;(5)脚手架工程;(6)拆除爆破工程;(7)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。
因此,正确选项是ABDE。
87为了防止拖欠、克扣务工人员工资,各级政府主管部门制定了针对建筑施工企业劳务用工的工资支付管理规定,主要内容包括( )。
A.建筑施工企业应当按照当地的规定,根据劳动合同约定的工资标准、支付周期和日期,支付劳动者工资B.建筑施工企业应当将工资直接发放给劳动者本人,不得将工资发放给包工头或者不具备用工主体资格的其他组织或个人C.建筑施工企业应当将每个工程项目中的施工管理、作业人员劳务档案中有关情况在当地建筑业企业信息管理系统中按规定如实填报D.建筑施工企业应当每月对劳动者应得的工资进行核算,并由劳动者本人签字E.建筑施工企业与劳动者终止或者依法解除劳动合同,应当在办理终止或解除合同手续的同时一次性付清劳动者工资
参考答案:A,B,D,E
参考解析:
【考点】施工企业劳动用工和工资支付管理。
【解析】为了防止拖欠、克扣进城务工人员工资,各级政府主管部门又制定了针对建筑施工企业劳务用工的工资支付管理规定,主要内容如下:
(1)建筑施工企业应当按照当地的规定,根据劳动合同约定的工资标准、支付周期和日期,支付劳动者工资,不得以工程款被拖欠、结算纠纷、垫资施工等理由克扣劳动者工资。
(2)建筑施工企业应当每月对劳动者应得的工资进行核算,并由劳动者本人签字。
(3)建筑施工企业应当至少每月向劳动者支付一次工资,且支付部分不得低于当地最低工资标准,每季度末结清劳动者剩余应得的工资。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
