2016年一级建造师项目管理备考练习卷五(4)
A.总工期不会延长,且施工机械在现场也不会闲置
B.总工期不会延长,但施工机械会在现场闲置1周
C.总工期会延长1周,但施工机械在现场不会闲置
D.总工期会延长1周,且施工机械会在现场闲置1周
32.某网络计划中,工作A有2个紧后工作B、C,工作A、B之间的时间间隔为1天,工作A、C之间的时间间隔为2天,其中工作8的总时差为2天,工作C的总时差为3天,则工作A的总时差为( )天。
A.2
B.3
C.4
D.5

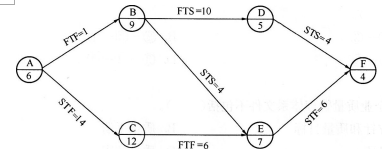

33.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作为( )。
A.工作A、工作C和工作E
B.工作B、工作D和工作F
C.工作C、工作E和工作F
D.工作B、工作E和工作F

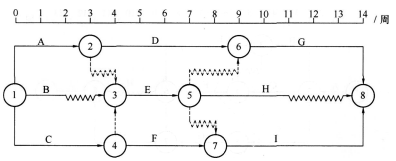

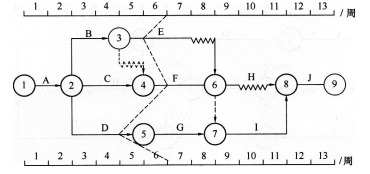

34.某时标网络计划执行到第6周结束时检查实际进度如前锋线所示,则E工作尚有总时差( )周。
A.-1
B.0
C.1
D.2
35.为确保进度目标的实现,应编制与进度计划相适应的资源需求计划,包括资金需求计划和其他资源需求计划,以反映工程实施的各时段所需要的资源。这属于进度控制的( )。
A.管理措施
B.经济措施
C.技术措施
D.组织措施
36.环境因素的控制包括对现场自然环境条件、社会环境、管理环境和( )。
A.经济环境
B.质量监督
C.作业环境
D.法律环境
37.质量风险识别的工作包括:①将风险识别的结果汇总成为质量风险识别报告;②采用层次分析法画出质量风险结构层次图;③分析每种风险的促发因素。正确的质量风险识别顺序是( )。
A.①—②—③
B.②—③—①
C.②—①—③
D.③—②—①
38.施工企业质量管理体系文件不包括( )。
A.质量方针和质量目标
B.质量手册
C.质量记录
D.质量评审
39.计量控制作为施工项目质量管理的基础工作,其主要任务是( )。
A.统一计量工具制度,组织量值传递,保证量值统一
B.统一计量工具制度,组织量值传递,保证量值分离
C.统一计量单位制度,组织量值传递,保证量值分离
D.统一计量单位制度,组织量值传递,保证量值统一
40.工程项目施工期间需要进行局部设计变更,先将变更意图或请求报送监理工程师审查,经( )审核认可并签发《设计变更通知书》后,再由监理工程师下达《变更指令》。
A.监理单位
B.设计单位
C.建设单位
D.项目管理单位
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
