建设工程项目进度计划的编制和调整方法
一、单选
1.关于单代号网络计划的说法,正确的是()。
A.在单代号网络计划图中以节点表示工作,箭线表示工作之间的逻辑关系
B.在单代号网络计划图中以节点工作之间的逻辑关系,箭线表示工作及其进行的方向
C.在单代号网络计划图中以节点表示工作的开始,箭线表示工作及其进行的方向
D.在单代号网络计划图中以节点表示工作方向,箭线表示工作之间的逻辑关系
【答案】A
【解析】单代号网络图中的每一个节点表示一项工作,节点宜用圆圈或矩形表示。节点所表示的工作名称、持续时间和工作代号等应标注在节点内,单代号网络图中的箭线表示紧邻工作之间的逻辑关系,既不占用时间,也不消耗资源。箭线水平投影的方向应自左向右,表示工作的行进方向。所以A正确。

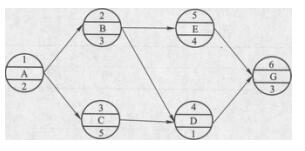

2.下图所示的单代号网络计划,其计算工期为()天。
A.11
B.9
C.12
D.15
【答案】C
【解析】计算工期为:2+3+4+3=12天。所以C正确。

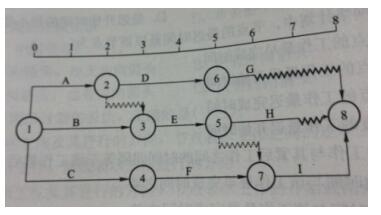

3.某工程双代号时标网络计划如下图所示,其中工作A的总时差为()。
A.O
B.1
C.2
D.3
【答案】C
【解析】由该双代号时标网络图可以看出,A总时差=本工作的自由时差+紧后工作总时差的最小值=0+2=2。所以C正确。
4.在网络计划中,计划工期等于计算工期时,判断关键工作的条件是该工作()。
A.自由时差最小
B.与其紧后工作之间的时间间隔为零
C.持续时间最长
D.最早开始时间等于最迟开始时间
【答案】D
【解析】计划工期等于计算工期时,最迟开始时间等于最早开始时间,即总时差为零。所以D正确。
二、多选
1.下列网络计划参数中,以计划工期作为约束条件的有()。
A.最早完成时间
B.总时差
C.最迟完成时间
D.自由时差
E.时间间隔
【答案】B、C
【解析】工作最早完成时间、自由时差、时间间隔的计算都与计划工期无关,而总时差和最迟完成时间的计算依赖于计划工期。所以B、C正确。

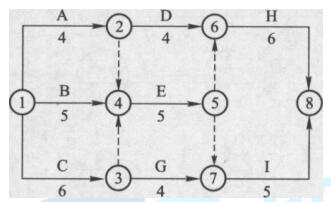

2.某分部分项工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B
B.工作C
C.工作D
D.工作E
E.工作H
【答案】B、D、E
【解析】计算时间参数确定关键线路为①一③一④一⑤一⑥一⑧,关键工作有C、E、H。所以B、D、E正确。

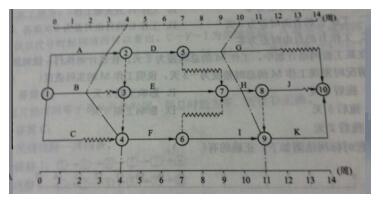

3.下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明()。
A.第4周末检查时,工作B拖后2周,但不影响工期
B.第4周末检查时,工作A拖后1周,影响工期1周
C.第10周末检查时,工作I提前1周,可使工期提前1周
D.第10周末检查时,工作G拖后1周,但不影响工期
E.在第5~10周内,工作E和工作F的实际进度正常
【答案】B、D
【解析】从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后1周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,但不是关键工作,不能使工期提前1周。。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
