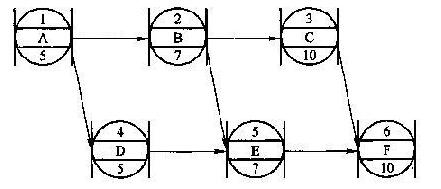

17、下图中单代号网络图的总工期为( )。
A.24
B.27
C.32
D.44
【参考答案】 C
【答案解析】 Tc=5+7+10+10=32。
18、在工程网络计划中,如果某项工作的拖延时间超过其自由时差但没有超过总时差,则( )。
A.该项工作使其紧后工作不能按最早时间开始
B.该项工作的延误会影响工程总工期
C.该项工作会变成关键工作
D.该项工作对后续工作及工程总工期无影响
【参考答案】 A
【答案解析】 总时差是指在不影响总工期的前提下,工作可以利用的机动时间;自由时差是指在不影响其紧后工作最早开始的前提下,工作可以利用的机动时间。故选项BCD错误。
19、若相邻两工作搭接施工,紧前工作的施工速度小于紧后工作时,考虑为紧后工作留出工作面,保证紧后工作一定的施工时间,这种逻辑关系可表示为( )。
A.STS
B.FTS
C.FTF
D.STF
【参考答案】 C
【答案解析】 相邻两工作,当紧前工作的施工速度小于紧后工作时,则必须考虑为紧后工作留有充分的工作面,否则紧后工作就将因无工作面而无法进行。这种结束工作时间之间的间隔就是FTF时距。
20、建设项目设计方进度控制的任务是依据( )对设计工作进度的要求,控制设计工作进度。
A.设计任务委托合同
B.可行性研究报告
C.设计大纲
D.设计总进度纲要
【参考答案】 A
【答案解析】 建设项目设计方进度控制的任务是依据设计任务委托合同对设计工作进度的要求,控制设计工作进度,这是设计方履行合同的义务。
