一、单项选择题(共30题,每题1分。每题的备选项中,只有一个最符合题意)
1.已知工程网络计划中某工作的自由时差为5d,总时差为7d。监理工程师在检查进度时发现只有该工作实际进度拖延,且影响工期3d,则该工作实际进度比计划进度拖延( )d
A.10
B.8
C.7
D.3
【答案】A
2.项目管理信息系统中成本控制的功能是( )。
A.绘制网络图和计划横道图
B.投标估算的数据计算和分析
C.编制资源需求量计划
D.查询和统计合同执行情况
【答案】B

3. 某分部工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )天。
A.分别为2和3
B.均为2
C.分别为2和4
D.均为0
【答案】B
4.某工程网络计划中,工作H的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天,工作H有3个紧后工作,它们的最早开始时间分别为第21天,第24天和第28天,则H的自由时差为( )天。
A.4
B.7
C.11
D.6
【答案】A
5.根据《合同法》的规定,下列合同中,属于委托合同的是( )。
A.勘察合同
B.设计合同
C.咨询合同
D.施工承包合同
【答案】C

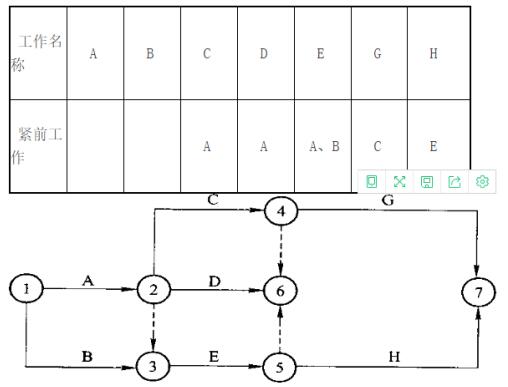

6. 某分部工程双代号网络计划如下图所示,根据下表给定的逻辑关系和双代号网络计划的绘图规则,其作图错误问题是( )。
A.节点编号不对
B.逻辑关系不对
C.有多个起点节点
D.有多个终点节点
【答案】D
7. 反映最佳施工方案在时间上的安排是( )。
A.施工进度计划
B.主要技术经济指标
C.工程概况
D.施工平面图
【答案】A
8.按照我国《企业伤亡事故分类标准》GB 6441--1986规定,物体打击不包括( )造成的人身伤害。
A.落物
B.锤击
C.爆炸
D.砸伤
【答案】C
9.某工程网络计划中,工作E有两项紧后工作,为工作G和工作H,已知工作G和工作H的最早开始时间分别为25和28,工作E的最早开始时间和持续时间分别为17和6,则工作E的自由时差为( )。
A.1
B.2
C.3
D.4
【答案】B
10.下列措施中,属于进度控制的管理措施的是( )。
A.对计划进行动态调整
B.定义进度计划系统组成
C.进行经济激励
D.更换施工机械
【答案】A
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
