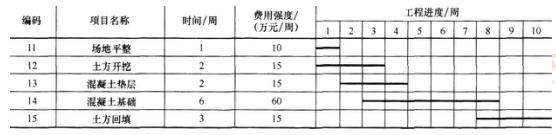

A.30
B.60
C.75
D.90
【答案】D
【解析】本题涉及的考点是施工成本计划值的计算。第3周施工成本计划值=15+15+60=90(万元)。
7.[2013年真题】分部分项工程成本分析“三算”对比分析,是指()的比较。
A.预算成本、目标成本、实际成本
B.概算成本、预算成本、决算成本
C.月度成本、季度成本、年度成本
D.预算成本、计划成本、目标成本
【答案】A
【解析】分部分项工程成本分析是对预算成本、目标成本、实际成本的“三算”对比。
8.[2015年真题】某施工项目部根据以往项目的材料实际耗用情况,结合具体施工项目要求,制定领用材料标准控制发料。这种材料用量控制方法是()。
A.定额控制
B.计量控制
C.指标控制
D.包干控制
【答案】C
【解析】本题涉及的考点是施工成本的过程控制方法。指标控制是指对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标,以控制发料。超过指标的材料,必须经过一定的审批手续方可领用。
9.[2015年真题】某工程每月所需混凝土量相同,混凝土用量为3200m3,计划4个月完成,混凝土综合价格为1000元/m3;实际混凝土用量为5000m3,用时5个月,从第1个月至第5个月各月混凝土价格指数(%)为100、115、110、105、115。则根据赢得值法,前3个月的费用偏差为()万元。
A.-30
B.-25
C.-22
D.-20
【答案】B
【解析】本题考查的是赢得值法。费用偏差=已完工作预算费用-已完工作实际费用=(1000×1000×3)-(1000×100%×1000+1000×115%×1000+1000×110%×1000)=-250000元。
10.[2005年真题】对已经发生的、正在发生的和尚未发生的经济活动进行核算,属于()。
A.会计核算
B.业务核算
C.动态核算
D.统计核算
【答案】B
【解析】业务核算的范围比会计、统计核算要广。会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算,它的特点是对个别的经济业务进行单项核算。
11.[2015年真题】某项目施工成本数据如下表所示,根据差额计算法,成本降低率提高对成本降低额的影响程度为()万元。
A.0.6
B.0.7
C.1.1
D.1.2
【答案】D
【解析】本题考查的是施工成本分析的基本方法。成本降低率提高对成本降低额的影响为(3.5%-3%)×240=1.2万元。
12.[2011年真题】某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()
A.由于产量增加50,成本增加21300元
B.由于单价提高40,成本增加35020元
C.实际成本与目标成本的差额为56320元
D.由于损耗下降2%,成本减少9600元
【答案】C
【解析】本题涉及的考点是因素分析法。目标数=800×600×1.05=504000(元)。
第一次替代产量因素,以850替代800:
850×600×1.05=535500(元)
第二次替代单价因素,以640替代600,并保留上次替代后的值:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
