一、工程预付款
1.工程预付款的支付
工程预付款是发包人为帮助承包人解决施工准备阶段的资金周转问题而提前支付的一笔款项,用于承包人为合同工程施工购置材料、机械设备、修建临时设施以及施工队伍进场等。工程是否实行预付款,取决于工程性质、承包工程量的大小及发包人在招标文件中的规定。工程实行预付款的,发包人应按合同约定的时间和比例(或金额)向承包人支付工程预付款。当合同对工程预付款的支付没有约定时,按照财政部、建设部印发的《建设工程价款结算暂行办法》(财建[2004]369号)的规定办理:
(1)工程预付款的额度:包工包料的工程原则上预付比例不低于合同金额(扣除暂列金额)的l0%,不高于合同金额(扣除暂列金额)的30%;对重大工程项目,按年度工程计划逐年预付。实行工程量清单计价的工程,实体性消耗和非实体性消耗部分应在合同中分别约定预付款比例(或金额)。
(2)工程预付款的支付时间:在具备施工条件的前提下,发包人应在双方签订合同后的一个月内或约定的开工日期前的7天内预付工程款。若发包人未按合同约定预付工程款,承包人应在预付时间到期后10天内向发包人发出要求预付的通知,发包人收到通知后仍不按要求预付,承包人可在发出通知14天后停止施工,发包人应从约定应付之日起按同期银行贷款利率计算向承包人支付应付预付款的利息,并承担违约责任。
(3)凡是没有签订合同或不具备施工条件的工程,发包人不得预付工程款,不得以预付款为名转移资金。
2.工程预付款的抵扣
发包人拨付给承包人的工程预付款属于预支的性质。随着工程进度的推进,拨付的工程进度款数额不断增加,工程所需主要材料、构件的储备逐步减少,原已支付的预付款应以抵扣的方式从工程进度款中予以陆续扣回。预付的工程款必须在合同中约定扣回方式,常用的扣回方式有以下几种:
(1)在承包人完成金额累计达到合同总价一定比例(双方合同约定)后,采用等比率或等额扣款的方式分期抵扣。也可针对工程实际情况具体处理,如有些工程工期较短、造价较低,就无需分期扣还;有些工期较长,如跨年度工程,其预付款的占用时间很长,根据需要可以少扣或不扣。
(2)从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清。其基本计算公式如下:

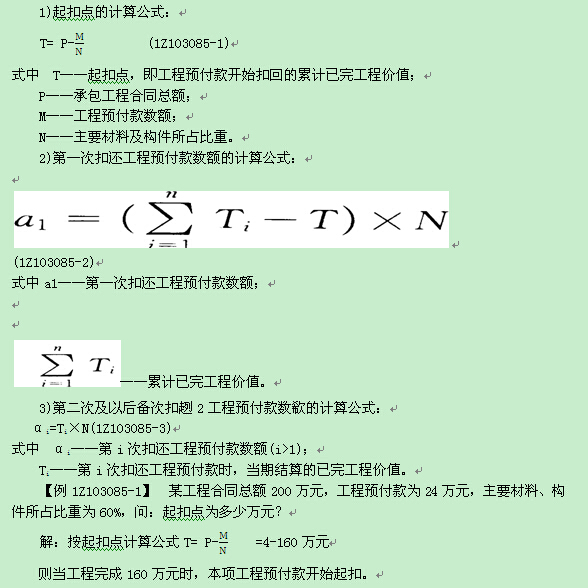

1)起扣点的计算公式:
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
