考点二十七:人工工日消耗量的计算
人工工日消耗量=基本用工+超运距用工+辅助用工+人工幅度差用工
人工幅度差用工数量=(基本用工+超运距用工+辅助用工)×人工幅度差系数
1.已知预算定额中某分项工程的基本用工量为 0.677工日,超运距用工量 0.02工日,辅助用工量 0.08 工日,人工幅度差系数取 10%,则该分项工程的人工消耗量指标为()工日。
A.0.745
B.0.767
C.0.833
D.0.855
【答案】D
【解析】本题考查人工工日消耗量的计算。
人工工日消耗量=基本用工+超运距用工+辅助用工+人工幅度差用工
人工幅度差用工数量=(基本用工+超运距用工+辅助用工)×人工幅度差系数
(0.677+0.02+0.08)×(1+10%)=0.855 工日
考点二十八: 人工定额相关计算
时间定额=1/产量定额产量定额=1/时间定额
每工产量=1/单位产品时间定额(工日)
1.正铲挖土机每一台班劳动定额为0.466/4.29,表示正铲挖土机的台班产量定额为4.29(100m3/台班);配合挖土机施工的工人小组的人工时间定额为0.466(工日/100m3):则可推算出配合挖土机施工的工人小组的人数为()。
A.1人
B.2人
C.3人
D.4人
【答案】B
考点二十九:工程量偏差导致工程价款调整

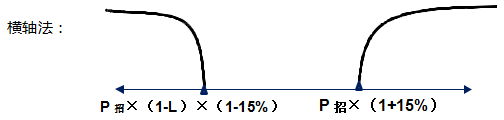

需要调整单价的部分(超出原清单工程量115%以上的部分,低于原清单工程量85%以下的全部),该部分的综合单价需要重新确定,如上图,用招标控制价单价计算出两个分节点值,再看投标报价单价在那个区间,
(1)当投标单价在中间区间,新的综合单价延用原投标单价,不做调整
(2)当投标单价在左边区域,新的综合单价以左边节点值为准
当投保单价在右边区域,新的综合单价以右边节点值为准
1.根据《建设工程工程清单计价规范》(GB50500-2013),采用清单计价的某分部分项工程,招标控制价的综合单价为 350元,承包人投标报价的综合单价为 300元,该工程投标报价总价的下浮率为 5%,结算时,该分部分项工程工程量清单工程量增加了 16%,且合同未确定综合单价调整方法,则对该综合单价的正确处理方式是()
A.调整为257元
B.调整为282.63元
C.不做任何调整
D.调整为345元
【答案】C
【解析】通过横轴法,用招标控制价单价 350 元,计算出两个左右节点值分别为:282.63 元和 402.5 元,再看投标报价单价在那个区间,300 元在中间区间,则不做调整。
考点三十:物价变化导致综合单价调整
当没有约定,且材料、工程设备单价变化超过 5%时,超过部分的价格应按照价格指数调整法或造价信息差额调整法计算调整材料、工程设备费。
1.某工程合同价为 300万元,本期完成合同价款 100万元,合同约定:采用调值公式进行动态结算,其中固定要素比重为 0.2,调价要素分为 A、B、C三类,分别占合同价的比重为 0.15、0.35、0.3,结算时价格指数分别增长了 20%、15%、25%,则该工程需要调整的价款差额为()万元。
A.115.75
B.19.75
C.15.75
D.120.75
【答案】C
2.某工程约定当价格波动超过一定范围时根据价格调整公式调整合同价格。已知不调部分占合同总价的 20%,可调部分有人工费、运输费、钢筋价格、混凝土价格,其占可调部分的比例分别为 40%、10%、20%、30%。基准日期的价格指数均为 100,结算时采用的价格指数分别为 110、105、106、108。若结算当月完成的合同金额 1000 万,则调整后的合同金额为()万元。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
