1.施工准备
2.施工机具和材料一级建造师报名时间
施工主要机具包括:喷粉桩机及配套贮灰罐及喷粉系统、空气压缩机、75kPa以上的发电机等喷粉桩机由液压步履式底架和导向加减压机构、钻机传动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。

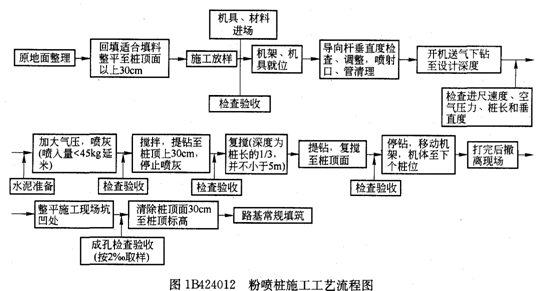

3.施工流程及质量检测操作步骤(图1B424012)
4.施工中注意事项
(1)输灰泵的输灰量、粉灰经输灰管到达搅拌机喷灰口的时间以及预搅下沉速度、喷粉搅拌提升速度、重复搅拌下沉、重复搅拌提升速度等施工参数,应在施工做好标定,施工工艺应经工艺试桩后确定。
(2)施工所用的固化材料通过室内试验满足要求后方能使用。施土时泵送必须连续,固化材料的用量以及泵送固化材料的时间应有专人记录。固化材料用量的误差不得大于土1%。
(3)为保证搅拌桩的垂直度,应注意起吊设备的地面平整度和导向架对地面的垂直度,垂直度误差不超过1.5%。
(4)喷粉桩机必须配置粉料计量装置,严禁无计量装置的喷粉桩机投入使用,并记录水泥的瞬时喷入量和累计喷人量。储灰罐容量应不小于一根桩的用灰量加50kg,当上述重量不足时,不得开始下一根桩的施工,钻头直径磨损量不得大于1cm。
(5)预搅时应将软土完全切碎,以利于同固化材料均匀搅拌,保证施工质量。
(6)施工中,发现喷粉量不足时应整桩复打,复打的喷粉量仍应不小于设计用量遇有故障而停止喷粉时,第二次喷粉接桩时,其喷粉重叠长度不得小于1m。
