2011年环球网校建造师机电工程冲刺班讲义(12)
管道工程安装技术 |
|
1H413030 管道工程安装技术 本目重点是:掌握工业管道安装的施工程序、 掌握工业管道安装的技术要求、 掌握工业管道吹洗与试压的要求, 了解长输管道施工程序。 本条主要知识点是:管道的组成,管道安装施工前的检验和现场条件,工业管道安装的施工程序。 一、管道的组成 管道由管道组成件和管道支承件组成,用以输送、分配、混合、分离、排放、计量、控制或制止流体流动。 (一)管道组成件 管道组成件是用于连接或装配管道的元件,包括管子、管件、法兰、垫片、紧固件、阀门以及膨胀接头、挠性接头、耐压软管、疏水器、过滤器和分离器等。 (二)管道支承件 管道支承件是管道安装件和附着件的总称。 1.管道安装件是将负荷从管子或管道附着件上传递到支承结构或设备上的元件,包括吊杆、弹簧支吊架、斜拉杆、平衡锤、松紧螺栓、支撑杆、链条、导轨、锚固件、鞍座、垫板、滚柱、托座和滑动支架等。 2.管道附着件是用焊接、螺栓连接或夹紧等方法附装在管子上的零件,它包括管吊、吊(支)耳、圆环、夹子、吊夹、紧固夹板和裙式管座等。 二、管道安装前的检验和现场条件 (一)管道安装前的检验 1.管道组成件及管道支承件的检验 (5)管道组成件及管道支承件在施工过程中应妥善保管,不得混淆和损坏,其色标或标记应明显、清晰。材质为不锈钢、有色金属的管道组成件及管道支承件.在储存期间不得与碳素钢接触。暂时不能安装的管子,应封闭管口。 2阀门检验 (1)输送剧毒流体、有毒流体、可燃流体管道的阀门,输送设计压力大于1MPa或设汁压力小于等于IMPa且设计温度低于一29℃或高于186℃非可燃流体、无毒流体管道的阀门.应逐个进行壳体压力试验和密封试验.不合格者不得使用。 (2)输送设计压力小于等于lMPa且设计温度为一29~186℃的非可燃流体、无毒流体、管道的阀门,应从每批中抽查10%,且不得少于1个,进行壳体压力试验和密封试验。当不合格时,应加倍抽查;仍不合格时,该批阅门不得使用。 (3)阀门的壳体试验压力不得小于公称压力的1.5倍,试验时间不得少于5min,以壳体填料无渗漏为合格,密封试验宜以公称压力进行.以阀瓣密封面不漏为合格。 (4)试验合格的阀门,应及时排尽内部积水并吹干。除需要脱脂的阀门外,密封面上应涂防锈油,关闭阀门,封闭出入口,作出明显的标记.并按规定的格式填写“阀门试验记录”。 (5)公称压力小于IMPa.并且公称直径大于或等于600mm的闸阀,可不单独进行壳体压力试验和闸板密封试验。壳体压力试验宜在系统试压时按管道系统的试验压力进行试验.闸板密封试验可采用色印等方法进行检验.接合面上的色印应连续。 (6)带有蒸汽夹套的阀门.夹套部分应以1. 5倍的蒸汽工作压力进行压力试验。 (7)安全阀应按设计文件规定的开启压力进行调试。调压时压力应稳定,每个安全阀启闭试验不得少于3次,调试后应按规定填写“安全阀最初调试记录”。 |
现场条件 |
|

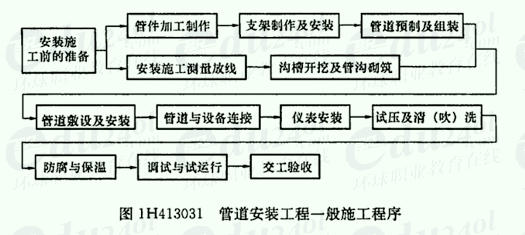

(二)现场条件 1.设计图及其他技术文件完整齐全.施工图已会审,施工组织设计编制完毕并已批准。 3.技术交底和必要的技术培训工作已经完成,并填写了施工交底记录。 7.管道安装单位应当取得特种设备安装许可。管道施工前,安装单位应当向管道安装工程所在地负责管道使用登记的质量技术监督部门书面告知。 三、工业管道安装的施工程序 管道安装工程一般施工程序见图lH413031。 lH413032掌握工业管道安装的技术要求 本条主要知识点:工业管道的基本识别色、识别符号和安全标识,工业管道安装技术要求。 一、工业管道的基本识别色、识别符号和安全标识 1.根据管道内物质的一般性能,基本识别色分为八类, 例如: 水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃气体是棕色,其他液体是黑色,氧是淡蓝色。 3.凡属危险化学品应设置危险标识,表示方法是在管道基本标识色的标识上或附近涂150mm.宽黄色,在黄色两侧各涂25mm宽黑色的色环或色带。工业生产中设置的消防专用管道上标识“消防专用”识别符号。 二、工业管道安装技术要求 (二)热力管道安装要求 1.热力管道通常采用架空敷设或地沟敷设。为了便于排水和放气,管道安装时均应设置坡度,室内管道的坡度为0.002,室外管道的坡度为0.003,蒸汽管道的坡度应与介质流向相同,以避免噪声。每段管道最低点要设排水装置,最高点应设放气装置。与其他管道共架敷设的热力管道,如果常年或季节性连续供气的可不设坡度,但应加强疏水装置。疏水器应安装在以下位置:管道的最低点可能集结冷凝水的地方.流量孔板的前侧及其他容易积水处。 2.补偿器竖直安装时,如管道输送的介质是热水.应在补偿器的最高点安装放气阀,在最低点安装放水阀。如果输送的介质是蒸汽,应在补偿器的最低点安装疏水器或放水阀。 3.两个补偿器之间(一般为20~40m)以及每一个补偿器两侧(指远的一端)应设置固定支架。固定支架受力很大,安装时必须牢固。两个固定支架的中间应设导向支架,导向支架应保证使管子沿着规定的方向作自由伸缩。补偿器两侧的第一个支架应为活动支架,设置在距补偿器弯头弯曲起点0.5~1m处,不得没置导向支架或固定支架。 4.管道的底部应用点焊的形式装上高滑动托架,托架高度稍大于保温层的厚度。安装托架两侧的导向支架时,要使滑槽与托架之间有3~5mm的间隙。 5.安装导向支架和活动支架的托架时,应考虑支架中心与托架中心一致,不能使活动支架热胀后偏移,靠近补偿器两侧的几个支架安装时应装偏心,其偏心的长度应是该点距固定点的管道热伸量的一半。偏心的方向都应以补偿器的中心为基准。 6.弹簧支架一般装在有垂直膨胀伸缩而无横向膨胀伸缩之处,安装时必须保证弹簧能自由伸缩。弹簧吊架一般安装在垂直膨胀的横向、纵向均有伸缩处。吊架安装时,应偏向膨胀方向相反的一边。 (三)高压管道安装要求 高压管道要有足够的机械强度、耐高温性能和良好的耐腐蚀性能,同时又要求有高度的严密性,防止管道泄漏。 6.安装管道时,不得用强拉,强推、强扭或修改密封垫厚度等方法来补偿安装误差。管线安装如有间断,应及时封闭管口。管线上仪表取源部位的零部件应和管道同时安装。 |
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
