2011年环球网校建造师机电工程冲刺班讲义(48)
掌握机电工程项目设备检验要求
五、设备施工现场验收
1.设备施工现场验收应由业主、监理、生产厂商、施工方有关代表参加。
2.进场后对设备包装物的外观检查,要求按进货检验程序规定实施。
3.设备安装前的存放、开箱检查要求按设备存放、开箱检查规定实施。
4.验收进口设备首先应办理报关和通关手续,经商检合格后,再按进口设备的规定,进行设备进货验收工作。
1H420056掌握采购管理在机电工程项目中的应用
【案例1H420056-1】
1.背景

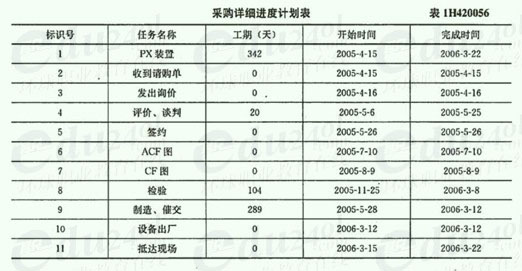

某石油化工工程公司对某石化总厂化纤工程中的PX(对二甲苯)装置实施设计、采购、施工总承包。该工程施工进度要求PX装置必须于2006年3月24日抵达施工现场(而表上是3月22抵达满足要求)。项目采购部编制了装置采购详细进度计划,见表1H420056。采购部于2005年4月15日接到设计部门编制的请购单,经过询价文件准备、询价发出、收到报价、完成报价评审,最后与厂商于2005年4月26日签订采购订单。检验需要用104天时间,制造和催交需要用289天时间。
2.问题
(1)从给定的采购详细进度计划表判断,PX装置能否保证项目施工进度正常进行?(能)
(2)如果订单周期指从采购部门接到设计部门编制的请购单起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,订单周期为多少天?
(3)装置的制造时间(也称为制造周期)为289天,应该从哪项任务开始,哪项任务结束?
(4)根据给定的采购详细进度计划表,绘制出对应的横道图。
3.分析与答案
(1)从给定的采购详细进度计划表判断,PX装置能否保证项目施工进度正常进行?
按照给定的采购详细进度计划表推算.PX装置抵达现场的时间应该是2006年3月22日.工程施工进度要求PX装置必须于2006年3月24日抵达施工现场,而PX装置可在2006年3月22日抵达施工现场,故可以保证项目施工进度正常进行。
(2)如果订单周期指从采购部门接到设计部门编制的请购单起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,订单周期为多少天?
由于订单周期是指从采购部门接到设计部门编制的请购单算起,经询价文件准备、询价发出、收到报价、完成报价评审、签订采购订单为止的时间段,故订单周期应从2005年4月15日至2005年5月26日止的时间段,订单周期为42天。
(3)装置的制造时间(也称为制造周期)为289天,应该从哪项任务开始,哪项任务结束?
装置的制造时间为289天,开始的时间为2005年5月28日,结束的时间是2006年3月12日,开始的时间和结束的时间在采购详细进度计划表上对应的任务是签约和设备出厂。(05年5月28日→06年3月12日共计289天)
(4)根据给定的采购详细进度计划表,绘制出对应的横道图。

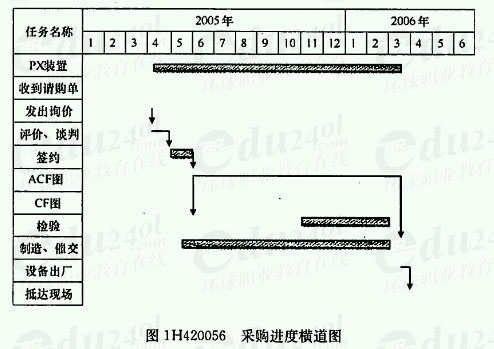

横道图如图1H420056所示。
【案例1H420056-4】
1.背景
某招标的工程建设项目位于北方某个城市.采用公开招标方式组织其中4台6t蒸汽锅炉的采购。招标人对招标过程时间计划如下:
(1)2008年8月9日(星期六)~2008年8月14日发售招标文件;
(2)2008年8月16日上午9︰00组织投标预备会议;
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
