2011年环球网校建造师机电工程冲刺班讲义(75)
【案例1H420146-4】
1背景
某公司以PC(采购与安装)方式总承包一项大型机电工程,总包单位直接承担全厂机电设备及全厂关键设备的调试,将其他工程分包给具备相应资质的分包单位承担。施工过程中发生下列事件:
事件一:钢结构制作全部露天作业,作业中雨期来临.工期紧迫,不能停止施工。
事件二:钢结构露天焊接作业产生较大的焊接变形,经X射线检测.发现多处焊缝
存在气孔、夹渣等超标缺陷,需返工。
事件三:设备单机无负荷试运转时,发现一台大型排风机制造质量不合格。
事件四:单位工程完工后,由建设单位组织总包单位、设计单位进行了质量验收评定并签字。
2.问题
(1)事件一中雨期施工为什么易发生焊接质量问题?焊接前应采取哪些措施?
(2)用因果图分析法分析造成构件发生焊接变形质量问题的原因.提出改进措施和对策。
(3)事件三的风机质量不合格主要责任应由谁来承担?
(4)指出事件四中,单位工程验收评定的成员构成存在哪些缺陷?
(5)工程验收评定后,分包单位应做哪些工作?
3.分析与答案
(1) 事件一中雨期施工为什么易发生焊接质量问题?焊接前应采取哪些措施?
在雨期露天焊接,因为环境湿度大,又可能下雨,容易产生气孔、夹渣等缺陷。
施焊前应制订质量预控方案并落实;质量预控措施有:搭建移动式防雨棚,防止焊接时雨淋;在雨棚内制造干燥的焊接环境,加热烤干焊件;焊条烘干放在保温桶中。
(2) 用因果图分析法分析造成构件发生焊接变形质量问题的原因,提出改进措施和对策。

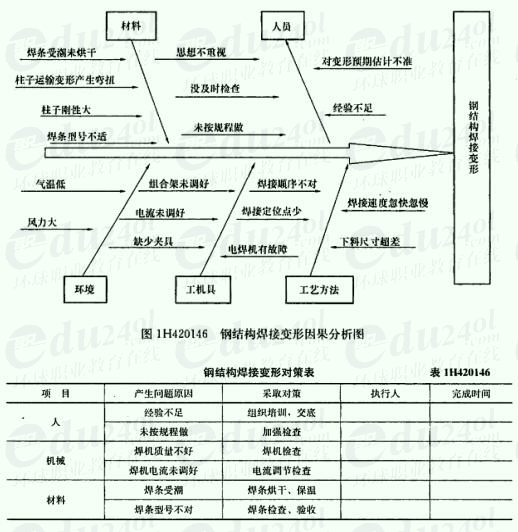

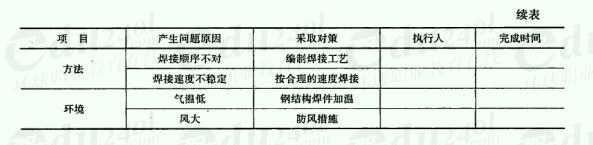

见图1H420146、表1H420146。
(3) 事件三的风机质量不合格主要责任应由谁来承担?
风机的质量不合格由总承包单位负责,
因为设备是总承包单位采购的。总承包单位可以向设备制造商提出索赔。
(4) 指出事件四中,单位工程验收评定的成员构成存在哪些缺陷?
单位工程验收评定参加单位还应有监理单位、质量监督部门;分包单位也应参加单位工程验收评定。
(5) 工程验收评定后,分包单位应做哪些工作?
工程验收评定后,分包单位对自己承包工程的有关资料移交给总包单位,待建设单位组织单位工程验收时,分包单位负责人应参加验收。
【案例1 H420146-5】
1.背景
某机电安装公司通过招标承担了某汽车制造厂空压站安装工程和生活区的暖锅炉及辅助设备安装工程。在进行分项工程质量验收时,有下列事件发生:
事件一:锅炉本体已安装完毕,但钢架因施工过程中保护不够造成局部垂直度超差。
事件二:与锅炉本体连接的主干管上,发现有一段管子的壁厚比设计要求小了1mm;该段管质量证明书和验收手续齐全,除壁厚外,其他项目均满足设计要求;这是由于当时工期紧,原规格管数量不够而采用现有管子造成的。
2.问题
(1)某机电安装公司签订合同后,是否可以立即进行压缩空气管道施工?说明理由。
(2)如果锅炉及辅助设备安装工程作为一个子分部工程的话,上述2个事件的施工内容应划归为什么分项工程,分项工程划分的原则是什么?
(3)针对事件二,简述对机电工程采用的设备、材料和半成品检验的要求有哪些? [1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
