您好,欢迎光临中国十佳网络教育机构-环球一级建造师网
一级建造师考试网 全国十佳网络教育机构 十佳培训机构
热搜:一级建造师报名时间 一级建造师报考条件 一级建造师专业对照表

平台头

报名时间  2023年05.1-6.30

准考证打印 2023年09月10日前

考试时间  2022年09月19日

成绩查询  考试后两个月左右

证书领取  2023年证书领取5月底

北京天津河北山西湖北江苏安徽山东上海浙江江西福建湖南宁夏内蒙古河南四川重庆贵州云南辽宁吉林广东广西海南陕西甘肃新疆青海西藏黑龙江全国

平台尾

一级建造师报名时间/条件

自动查询系统提示:用户名您的手机号 密码123456

选择省份
手机号码
您的姓名
提示:系统将以短信形式发送到您的手机上,请注意查收!

一级建造师 网课

报名时间动态及时提醒 赠送环球视频课程 套餐7折抢购

备考一建考生、添加专属老师微信免费获取备考资料 微信号edu24olxu

您现在的位置:首页 >> 工程管理与实务 >> 复习指导 >> 公路 >> 文章正文
2011年环球网校建造师公路工程冲刺班讲义(4)

2011年环球网校建造师公路工程冲刺班讲义(4)

掌握挖方路基施工技术



1B411014 掌握挖方路基施工技术

一、土质路堑施工技术

(一)土质路堑施工工艺流程

见教材


()作业方法

1.横向挖掘法

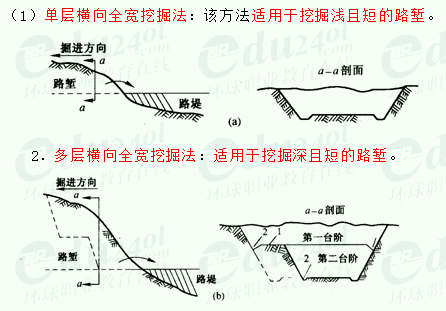

土质路堑横向挖掘可采用人工作业,也可机械作业,具体方法有:

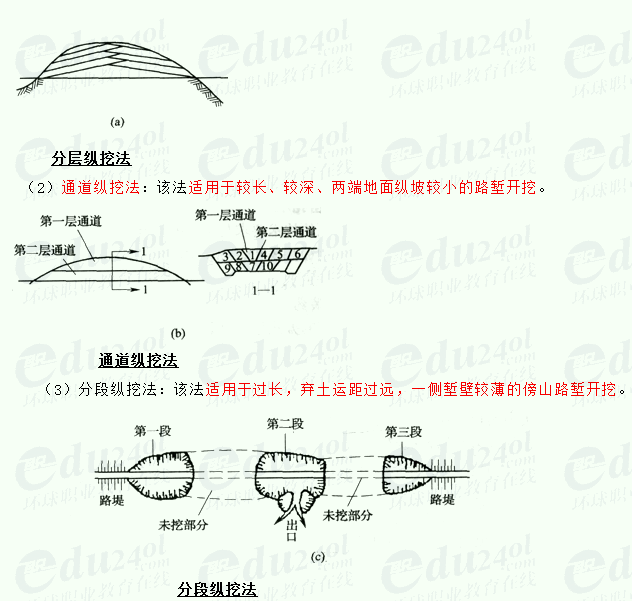

2.纵向挖掘法

土质路堑纵向挖掘多采用机械作业,具体方法有:

1分层纵挖法:适用于较长的路堑开挖

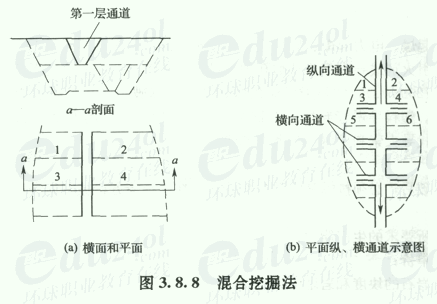

()混合式挖掘法

该法适用于路线纵向长度和挖深都很大的路堑开挖



(二)机械开挖作业方式

1.推土机开挖土质路堑


其作业方式一般有:坑槽形推土法、波浪式推土法、并列推土法、下坡推土法、槽形推土法、、接力推土法。另有斜铲推土法或侧铲推土法。

2.挖掘机开挖土质路堑作业

公路工程施工中以单斗挖掘机最为常见,而路堑土方开挖中又以正铲挖掘机使用最多。正铲工作面的高度一般不应小于1.5m。其作业方法有侧向开挖和正向开挖


二、石质路堑施工技术

()基本要求

()开挖方式

1钻爆开挖是当前广泛采用的开挖施工方法。有薄层开挖、分层开挖(梯段开挖)、全断面一次开挖和特高梯段开挖等方式。

2直接应用机械开挖:该法适用于施工场地开阔、大方量的软岩石方工程。优点是没有钻爆工序作业,不需要风、水、电辅助设施,简化了场地布置,加快了施工进度,提高了生产能力。缺点是不适于破碎坚硬岩石

3静态破碎法:该法适用于在设备附近、高压线下以及开挖与浇筑过渡段等特定条件下的开挖。优点是安全可靠,没有爆破产生的公害。缺点:破碎效率低,开裂时间长

掌握路基季节性施工



IB411015 掌握路基季节性施工

一、雨期施工地段的选择

1.雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段

2重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水因难,不宜安排雨期施工。

三、雨期填筑路堤

1.雨期路堤施工地段除施工车辆外,应严格控制其他车辆在施工场地通行

2.在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不积水

3.应选用透水性好的()石土、砂砾、石方碎渣和砂类土作为填料。利用挖方土作填方时应随挖随填及时压实。含水量过大无法晾干的土不得用作雨期施工填料。

4.路堤应分层填筑。每一层的表面,应做成2%~4%的排水横坡当天填筑的土层应当天完成压实

5.雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m。平原区路基纵向取土时,取土坑深度一般不宜大于lm

四、雨期开挖路堑

1.土质路堑开挖前,在路堑边坡坡顶2m以外开挖截水沟并接通出水口。

2.开挖土质路堑宜分层开挖,每挖一层均应设置排水纵横坡。挖方边坡不宜一次挖到设计标高,应沿坡面留30cm,待雨期过后整修到设计坡度。以挖作填的挖方应随挖随运随填

3.土质路堑挖至设计标高以上3050cm时应停止开挖,并在两侧挖排水沟。待雨期过后再挖到路床设计标高后再压实。

4.土的强度低于规定值时应按设计要求进行处理。

5.雨期开挖岩石路堑,炮眼应尽量水平设置。边坡应按设计坡度自上而下层层刷坡。

二、路基冬期施工技术

1.在反复冻融地区,昼夜平均温度在-30C以下,连续10天以上时,进行路基施工称为路基冬期施工。

2.当昼夜平均温度虽然上升到-30C以上,但冻土未完全融化时,亦应按冬期施工。

(一)路基工程可冬期进行的项目

1泥沼地带河湖冻结到一定深度后,如需换土时可趁冻结期挖去原地面的软土、淤泥层换填合格的其他填料。

2含水量高的流动土质、流沙地段的路堑可利用冻结期开挖。

3.河滩地段可利用冬期水位低,开挖基坑修建防护工程,但应采取加温保温措施,注意养护。

4岩石地段的路堑或半填半挖地段,可进行开挖作业。

(二)路基工程不宜冬期施工的项目

1高速公路、一级公路的土路基和地质不良地区的二级以下公路路堤

2.铲除原地面的草皮、挖掘填方地段的台阶

3整修路基边坡

4在河滩低洼地带将被水淹的填土路堤。

(四)冬期填筑路堤一级建造师考试时间

1.冬期施工的路堤填料,应选用未冻结的砂类土,碎、卵石土,开挖石方的石块石渣等透水性良好的土。

2.冬期填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少20%一30,且最大松铺厚度不得超过30cm。压实度不得低于正常施工时的要求。当天填的土必须当天完成碾压

3.当路堤高距路床底面1m时,应碾压密实后停止填筑

4.挖填方交界处,填土低于1m路堤都不应在冬期填筑。

5.冬期施工取土坑应远离填方坡脚。如条件限制需在路堤附近取土时,取土坑内侧到填方坡脚的距离应不得小于正常施工护坡道的15倍。

6.冬期填筑的路堤,每层每侧超填并压实。待冬期后修整边坡削去多余部分并拍打密实或加固。

(五)冬期施工开挖路堑表层冻土的方法

1爆破冻土法:当冰冻深度达1m以上时可用此法炸开冻土层。

2机械破冻法1m以下的冻土层可选用专用破冻机械如冻土犁、冻土锯和冻土铲等,予以破碎清除。

3人工破冻法:当冰冻层较薄,破冻面积不大,可用日光暴晒法、火烧法、热水开冻法、水针开冻法、蒸汽放热解冻法和电热法等方法胀开或融化冰冻层,并辅以人工撬挖。

(六)冬期开挖路堑

1.当冻土层被开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆雪保温,避免重复被冻。

2.挖方边坡不应一次挖到设计线,应预留30cm厚台阶,待到正常施工季节再削去预留台阶,整理达到设计边坡。

3.路堑挖至路床面以上1m时,挖好临时排水沟后,应停止开挖并在表面覆以雪或松土,待到正常施工时,再挖去其余部分。

4.冬期开挖路堑必须从上向下开挖,严禁从下向上掏空挖“神仙土”。

5.每日开工时先挖向阳处,气温回升后再挖背阴处,如开挖时遇地下水源,应及时挖沟排水。

6.冬期施工开挖路堑的弃土要远离路堑边坡坡顶堆放。弃土堆高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m,深路堑或松软地带应保持5m以上。弃土堆应摊开整平,严禁把弃土堆于路堑边坡顶上。

  考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):

  网校-中级会计师群3(群:129722917)

  温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!

国家医学考试网

扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通

相关推荐:

  1·2023年一级建造师报名时间

  2·一级建造师报考条件

  3·一级建造师考试真题

  4·2022年一级建造师成绩查询时间

  5·2023年一级建造师考试时间9月9、10日

  6·一级建造师考试科目

学员登陆
名师在线
成丽芹老师
张君老师
  张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细]
韩教授
陈明教授
  陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细]
