2011年环球网校建造师公路工程冲刺班讲义(6)
特殊路基施工技术 |
|
1B411020 特殊路基施工技术
1B411021掌握软土路基施工技术
一、软土地基的工程特性一级建造师考试网
大部分软土的天然含水量大,孔隙比大,渗透系数小,压缩性系数高,抗剪强度低,具有触变性,流变性显著。修建在软土地区的路基,主要是路堤填筑荷载引起软基滑动破坏的稳定问题和量大且时间长的沉降问题。
二、软土地基处理施工技术
按加固性质,主要有以下几种:
(一)表层处理法
软土地基处理施工具体方法有几十种,常常多种方法综合应用。按加固性质,主要有以下几类:
(一)表层处理法
1.砂垫层
在软土层顶面铺砂垫层,主要起浅层水平排水作用
砂垫层用于路堤高度小于2倍极限高度(在天然软土地基上,基底不作特殊加固处理而用快速施工方法修筑路堤的填筑最大高度)软土层及其硬壳较薄,或软土表面渗透性很低的硬壳等情况。亦可用于软土层稍厚但具有双面排水条件的地基。有排水砂垫层、换土砂垫层、砂垫层和土工布混合使用等形式。
适用于施工期限不紧迫、砂料来源充足、运距不远的施工环境。
2.反压护道
反压护道用于路堤高度不大于1.5-2倍的极限高度,非耕作区和取土不太困难的地区。
特点:不需特殊的机具设备和材料,施工简易方便,但占地多,土用量大,后期沉降大,以后的养护工作量也大。

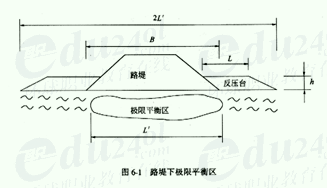

反压护道应与路堤本身同时填筑,如分开填筑时,必须在路堤达到临界高度前筑好。
3.土工聚合物处治
(1)土工布
土工布在软土地基加固中的作用包括排水、隔离、应力分散和加筋补强。
土工布连接一般采用搭接法或缝接法。缝接法有一般缝法、丁缝法和蝶形法。
土工布一般分一层或多层铺设。当铺设两层以上时,层与层之间要夹10-20cm的砂或砂砾垫层,以提高基底透水性。
(2)土工格栅
格栅表面与土的摩擦作用、格栅孔眼对土的锁定作用和格栅肋的被动抗阻作用。三种作用均能充分约束土的颗粒侧向位移,从而大大地增加了土体的自身稳定性,对土的加固效果,明显高于其他土工织物。
(二)换填法
换填法一般适用于地表下0.5-3. 0m之间的软土处治。

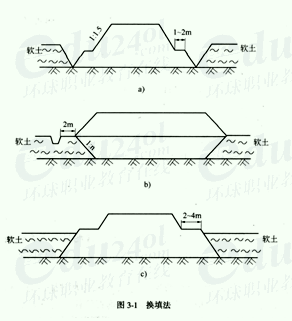

1.开挖换填法
将软弱地基层全部挖除或部分挖除,用透水性较好的材料(如砂砾、碎石、钢渣等)进行回填。该方法简单易行,也便于掌握。对于软基较浅((1-2m)的泥沼地特别有效。
(1)开挖方式
基底开挖深度在2m以内可用推土机、挖掘机或人工直接清除至路基范围以外堆放或运至取土坑还填;深度超过2m时,要由端部向中央分层挖除,并修筑临时运输便道,由汽车运载出坑。

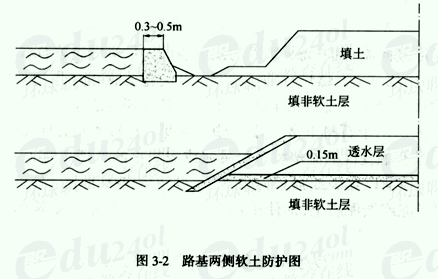

软土在路基坡脚范围以内全部清除,边部挖成台阶状再回填;路基穿过沼泽地只需要清除路基坡角(含护坡道)范围以内的软土。
(2)泥沼基底的换填
(1)在第一类泥沼地区,路堤高度小于3m时,应采取部分挖填的方法,换填深度一 般超过2m,横向换填底宽应等于路基面宽;路堤高度大于3m时,一般不予挖除;当淤泥表面干裂时,可采用齿墙式的路堤断面,即挖除路堤基底两侧的淤泥(每边可挖3m宽),换填良好的土质;淤底横向坡度陡于1:10时,应进行整平处理。

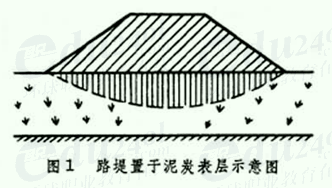

(2)在第二类泥沼地区,泥沼深度小于3m时,不论路堤高度多少,均应将泥沼全部挖除,换填渗水土,使路堤落到沼底。为便于泥炭的挤出,表层植物覆盖层要铲除,在路堤两侧开挖泥炭接收沟;泥沼深度大于3m时,应考虑部分换填和采取路堤两侧增建反压护道的措施,换填深度不得小于3m;沼底横向坡度陡于l:15时,应进行整平处理。

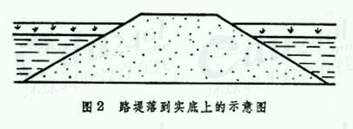

(3)在第三类泥沼地区,不论泥沼多深,路堤均应落到实底上或将泥炭皮挖除后,抛填片石沉落到沼底。路堤水下部分的边坡根据换填的土质种类及泥沼水中的深度而定;沼底横向坡度陡于1:20时,应进行整平处理。
(3)填筑及压实
软基在开挖时要注意解决渗水或雨水两个问题,可采用边挖边填,也可全部或局部清除后进行全部或局部回填,尽可能换填渗水性材料,并注意及时抽水。
碎石土及粉煤灰等工业废渣常作为换填材料。压实时,为达到较好的压实效果,常采用振动压路机和重型静力压路机(三轮压路机12—15t)。
如果路基与两侧沼泽完全隔离,就可按照一般路堤填筑方式进行填筑,分层碾压时控制好含水量、碾压遍数、碾压方式及路堤边坡、护坡道的密实程度,要做好泥沼与路堤之间的边沟的排水,保证路堤不受水毁,不受冻害。
路堤与两侧沼泽不能完全隔离,在清除路基底部软土后,如渗透性良好的土源缺乏,可在路堤底面用砂石料设置透水性路堤。
路堤两侧设立全铺式(块石、片石浆砌护坡)护坡或护面墙(挡土墙式护坡)时,砌石应用当地不易风化开山片石,用M5等级砂浆砌筑,墙基应埋人非软基土中0.50~1.20m左右,砌筑护坡时应夯实坡面,挡墙墙后应填筑开山石块并夯实。护面墙应在路堤压实稳定后再开挖砌筑。
2.抛石挤淤法
这种方法施工简单、迅速、方便,适用于常年积水的洼地,排水困难,泥炭呈流动状态,厚度较薄,表层无硬壳,片石能沉达底部的泥沼或厚度为3-4m的软土;在特别软弱的地面上施工由于机械无法进入,或是表面存在大量积水无法排除时;石料丰富、运距较短的情况。

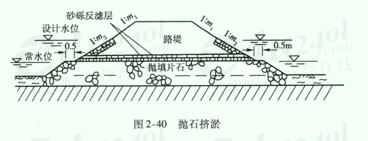

抛投顺序,应先从路堤中部开始,中部向前突进后再渐次向两侧扩展,以使淤泥向两旁挤出。当软土或泥沼底面有较大的横坡时,抛石应从高的一侧向低的一侧扩展,并在低的一侧多抛填一些。片石露出水面后,宜用重型压路机反复碾压,然后在其上面铺反滤层,再行填土。
3.爆破排淤法
将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃,然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆破排淤较一般方法换填深度大、工效较高,软土、泥沼均可采用。
爆破排淤法用于当淤泥(泥炭)层较厚,稠度大,路堤较高和施工期紧迫时;路段内没有桥涵等构造物,路基承载力均衡一致,因整体沉降对道路不会产生破坏,也可考虑换填。但对桥涵构造物及两侧引道等,应考虑采用其他方法。
爆破排淤分为两种,一种方法是先在原地面上填筑低于极限高度的路堤,再在基底下爆破,适用于稠度较大的软土或泥沼。另一种方法是先爆后填,适用于稠度较小,回淤较慢的软土。
(三)重压法
1.堆载预压法
进行预压的荷载超过设计的道路工程荷载,称为超载预压;预压荷载等于道路工程荷载,称为等载预压。
堆载预压法对各类软弱地基均有效;但堆载预压需要一定的时间,适合工期要求不紧的项目。
2.其他重压法
(1)真空预压法:该法适用于含水量高、孔隙比大、强度低、渗透系数和固结系数均较小的黏土。
(2)真空预压加堆载预压法:是堆载预压和真空预压两种方法的结合,原理与真空预压相同,但加载更大,预压时间缩短了一半。
(四)垂直排水固结法
利用砂井、袋装砂井、塑料排水板增加土层竖向排水途径,缩短排水距离、加速地基固结。
1.砂井
用振动打桩机、柴油打桩机(冲击式和振动式)以及下端装有活瓣钢桩靴的桩管将砂(含泥量不大于3%)或砂和角砾混合料(含泥量不大于5%)灌人形成砂井。在施工时考虑避免“缩颈”和减少对土的扰动。
(1)套管法:根据沉管工艺的不同,又分为静压沉管法、振动沉管法等。
(2)水冲成孔法:通过专用喷头,在水压力作用下冲孔,成孔后清孔,再向孔内灌砂形成。适用于土质较好且均匀的砂性土。
(3)螺旋钻成孔法:以动力螺旋钻钻孔,提钻后灌砂成砂柱。适用于陆上工程,砂井长度l0m以内,且土质较好,不会出现缩颈、塌孔现象的软弱地基。
2.袋装砂井
主要用导管式振动打桩机(在行进方式上普遍采用的有轨道门架式、履带臂架式、吊机导架式等),选用聚丙烯或其他适用的编织料制成的袋,采用渗水率较高的中、粗砂制成砂袋。袋装砂井按整平原地面一摊铺下层砂垫层→机具定位→打入套管→沉人砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层的施工工艺流程进行。
3.塑料排水板
用插板机或与袋装砂井打设机共用(将圆形套管换成矩形套管)打设。按整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插人套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层的施工工艺程序进行。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
