建筑工程辅导:桩基托梁路肩挡土墙施工
1.1施工准备
1.1.1平整孔桩场地,清除危石、松土,孔桩周围挖设排水沟,排除地表水。
1.1.2测量放线,定出桩位中心线及开挖边界线。 一级建造师考试报名时间
1.2孔桩开挖方法
孔桩开挖采用人工开挖,小型机具配合,进入岩层,用风钻打炮眼采用小爆破。
1.2.1根据设计图,采用间桩开挖,按断面尺寸开挖1m后进行锁口护壁的灌注,按设计锁口为50cm厚钢筋砼,护壁为20cm厚钢筋砼,挖至设计标高后,即安放钢筋笼关模板灌注砼,模板关好后必须检查净空尺寸及稳固性,以保证桩的断面尺寸,灌注砼同时在锁口上安置土、石提升机具(卷轴工卷扬机),锁口应高出地面20cm,保证孔内的施工安全和排水。
1.2.2孔内开挖1m后就立即进行护壁工作,进入岩层后局部制作护壁,防止破碎岩层坍塌,开挖遇到孤石、岩层时,采用风钻钻炮眼,本着浅眼松动爆破原则,严格控制药量,以防止护壁的坍塌。
1.2.3施工中必须保持孔口周围排水沟畅通,防止积水渗入孔内,孔中的渗水视水量大小采用人工排水或抽水机抽水。
1.3灌注桩身
桩孔开挖好后,进行验孔,核对断面尺寸、标高,检查孔底地质,符合设计后,吊装钢筋笼,再清理好孔底,安排搅拌机挂好串筒,灌注桩身砼,在灌筑砼过程中要用捣固器进行捣固密实。
1.4灌注托梁
根据测量放样挖托梁槽,宽度应以设计托梁宽度两侧各加宽50cm,以便关模板安放好托梁钢筋笼,关好模板经检验合格后就准备灌注砼,灌筑中也要用捣固器捣固密实。
1.5砌筑挡墙
托梁强度达到70%后,技术室放样施工线进行浆砌石砌筑,按规范采用挤浆法砌筑,挡墙的镶面采用杂拼,泄水孔的制作间距为2-3m,呈梅花形布置。

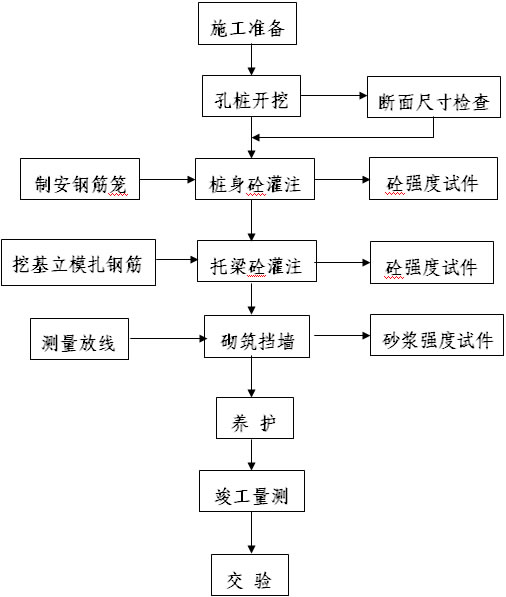

2.施工工艺流程图
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
版权声明 --------------------------------------------------------------------------------------
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
学员登陆
网校历年通过率
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
