2011年环球建造师网校建筑工程最新讲义(4)
(一)背景资料 |
|

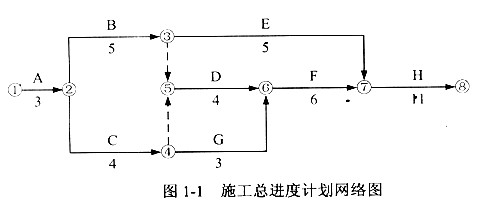

(一)背景资料 某办公楼工程,地下一层,地上十层,现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如图1-1所示(时间单位:月),该计划通过了监理工程师的审查和确认。

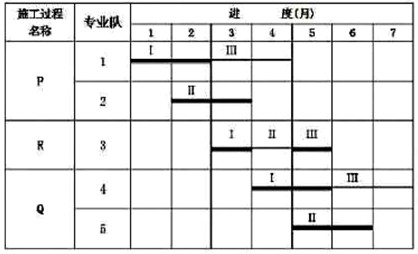

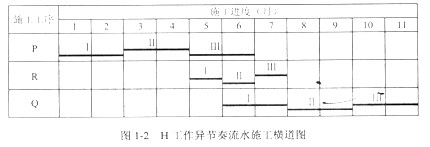

合同履行过程中,发生了如下事件: 事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。 事件二:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。 事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图1-2所示(时间单位:月)。

问题 1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路? 2.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。 3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。 4.事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2格式绘制出调整后H工作的施工横道图。 参考答案: 1.用标号法计算工期如下图所示
由图可知,工期为29个月,符合合同工期要求,关键线路为8、7、6、5、3、2、1,即:①→②→③→⑤→⑥→⑦→⑧,重点控制施工线路A→B→D→F→H 2.事件一中:监理工程师做法妥当,因为专业分包单位与建设单位没有合同关系,分包单位不得与建设单位和监理单位发生工作联系,应为总承包编制送审,所以,拒收分包单位报送专项施工方案、以及对总包单位下达停工令是妥当的。 施工总承包单位做法不妥当,因为专业分包单位与建设单位没有合同关系,监理单位不得对其下达停工令;而总包单位与与建设单位有合同关系,并且应对分包工程质量和分包单位负有连带责任,所以施工总承包单位拒签停工令的做法是不妥当的。 3.

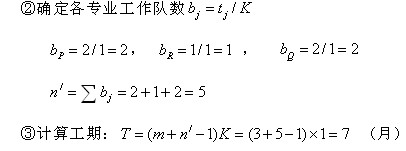

施工总承包单位可索赔的赶工费为0万元。由于G工作是建设单位提出的设计变更,属于建设单位的责任,但是G工作的总时差TF=29-27=2个月,而设计变更原因导致G工作停工1个月,没有超过G工作2个月的总时差,不影响合同工期,所以总承包单位不能索赔赶工费(工期不索赔)。 4.由题意可知,H工作宜组织加快成倍节拍专业流水。 ①确定流水步距: K=各流水节拍的最大公约数=1月 ④绘制流水施工进度表(见下图) H工作相邻工序的流水步距为1个月,工期可缩短11-7=4个月 (二)背景资料 某办公楼工程,建筑面积35000 合同履行过程中,发生了如下事件: 事件一:施工单位根据工作的总体安排,首先将工程现场临时用电安全专项方案报送监理工程师,得到了监理工程师的确认。随后施工单位陆续上报了其他安全专项施工方案。 事件二:地下一层核心筒拆模后,发现其中一道墙体的底部有一孔洞(大小为0.30m×0.50m),监理工程师要求修补。 事件三:装修期间,在地上十层,某管道安装工独自对焊工未焊完的管道接口进行施焊,结果引燃了正下方九层用于工程的幕墙保温材料,引起火灾。所幸正在进行幕墙作业的施工人员救火及时,无人员伤亡。 事件四:幕墙施工过程中,施工人员对单元式玻璃幕墙防火构造、变形缝及墙体转角构造节点进行了隐蔽记录,监理工程师提出了质疑。 问题: 1.工程自开工至结构施工完成,施工单位应陆续上报哪些安全专项方案(至少列出四项)? 2.事件二中,按步骤说明孔洞修补的做法。 3.指出事件三中的不妥之处。 4.事件四中,幕墙还有哪些部位需要做隐蔽记录? 参考答案: 1.自开工至主体结构施工完成,施工单位除现场临时用电工程外,还应陆续报以下安全专项施工方案(至少列出四项)(参建实务教材P263) 1)供水管线防护工程 2)塔吊、施工外用电梯等特种设备安拆工程 3)悬挑卸料平台 4)悬挑脚手架工程 5)核心筒大模板工程 6)水平砼构件模板支撑系统工程 注:由于基坑深度不超 2.事件二孔洞修补做法(老教材P208,新教材P237已经没有了:①孔洞处理需要与设计单位共同研究制定补强方案,然后接批准后方案进行处理;②可先将孔洞处不密实的混凝土凿掉,凿成斜形,用清水冲刷干净;③保持湿润72h;④用高一等级的微膨胀细石混凝土浇筑、捣实;⑤认真养护。 3.事件三不妥之处:不应由不具备焊工上岗证的管道安装工单独完成施焊工作;焊接前没有对作业环境作了解;施焊时下方没有设置防护措施;不应随意堆放易燃材料。 4.事件四还有隐蔽记录(老教材P202;新教材P453):预埋件或后置埋件,构件连接节点,防雷装置、幕墙四周、内表面与立体结构之间的封堵,隐框玻璃幕墙玻璃板块的固定,单元式幕墙的封口节点。 (三)背景资料 沿海地区某高层办公楼,建筑面积125000 合同履行过程中,发生了如下事件: 事件一:施工总承包单位将地下连续墙工程分包给某具有相应资质的专业公司,未报建设单位审批:依合同约定将装饰装修工程分别分包给具有相应资质的三家装饰装修公司。上述分包合同均由施工总承包单位与分包单位签订,且均在安全管理协议中约定分包工程安全事故责任全部由分包单位承担。 事件二:施工总承包单位将深基坑支护设计委托给专业设计单位,专业设计单位根据地质勘察报告选择了地下连续墙加内支撑支护结构形式。施工总承包单位编制了深基坑开挖专项施工方案,内容包括工程概况、编制依据、施工计划、施工工艺技术、劳动力计划。该方案经专家论证,补充了有关内容后,按程序通过了审批。 事件三:施工总承包单位为了提醒、警示施工现场人员时刻认识到所处环境的危险性,随时保持清醒和警惕,在现场出入口和基坑边沿设置了明显的安全警示标志。 事件四:本工程二层多功能厅设计为铝合金龙骨中密板材隔墙,下端为木踢脚。装饰装修公司在施工前编制了装饰装修施工方案,明确了板材组装顺序和节点处理措施。 问题 1.指出事件一中的不妥之处,分别说明理由。 2.除地质勘察报告外,基坑支护结构形式选型依据还有哪些?本工程深基坑开挖专项施工方案补充了哪些主要内容? 3.事件三中,施工现场还应在哪些位置设置安全警示标志(至少列出五项)? 4.事件四中,板材组装应按什么顺序进行?板材安装节点应如何处理? 参考答案: 1.事件一中不妥之处有: 1)地下连续墙分包给某具有相应资质的专业公司,未报建设单位审批。理由:根据建筑法分包应依据合同约定进行,合同未约定的应经建设单位同意(监理单位备案)。 2)装饰装修工程分别分包给3家装饰装修公司 理由:属肢解发包 3)总包单位与分包单位签订分包合同中约定安全事故责任全部由分包单位承担。理由:根据建设工程安全管理条例规定,总包单位与分包单位应对分包工程安全承担连带责任 2.(1)除地质勘测报告外,基坑支护结构形式选型依据有施工图纸、设计规范、土质情况、基坑深度、周边环境、地下水、基坑尺寸形状 (2) 本工程深基坑开挖专项施工方案补充的内容有:组织机构保障、技术安全措施、应急方案、监测监控计划、规章制度等 (放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等等)。 3.(老实务教材P293) 施工现场应在以下位置设置安全警示标志:现场入口处、起重机械设备处、临时用电设施处、脚手架、出入通道口、楼梯口、电梯口、孔洞口、隧道口、基坑边沿、爆破物、有害气体和液体存放处(至少列出五项)。(多数是四口、临边处、危险处) 4.(实务教材P175) (1)板材组装顺序为:当有洞口时,应以门洞口处向两侧依次进行,当无洞口时,应从一端向另外一端安装。 (2)板材安装节点:①接缝处理:所用接缝材料品种和接缝方法应符合设计要求;设计无要求时板缝处粘贴50 |
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
