【2010年度考试真题】

某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如图2—1所示(时间单位:月),该计划通过了监理工程师的审查和确认。
合同履行过程中,发生了如下事件。
事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向。专业分单位下达停工令,拒绝签收停工令。
事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。

事件3:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H工作异节奏流水施工横道图如图2—2所示(时间单位:月)。
【问题】
1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
2.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件2中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

4.事件3中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图2—2格式绘制调整后H工作的施工横道图。
【参考答案】
1.施工总承包单位计划工期能满足合同工期要求。为保证工程进度目标,施工总承包单位应重点控制的施工线路是①→②→③→⑤→⑥→⑦→⑧。
2.事件1中,监理工程师及施工总承包单位做法是否妥当的判断及其理由。
(1)监理工程师做法妥当。
理由:专业分包单位与建设单位没有合同关系,分包单位不得与建设单位和监理单位发生工作联系,所以,拒收分包单位报送专项施工方案以及对总承包单位下达停工令是妥当的。
(2)施工总承包单位做法不妥当。
理由:因为专业分包单位与建设单位没有合同关系,监理单位不得对分包单位下达停工令;而总承包单位与建设单位有合同关系,并且应对分包工程质量和分包单位负有连带责任,所以施工总承包单位拒签停工令的做法是不妥当的。
3.事件2中,施工总承包单位不可索赔赶工费。
理由:由于G工作的总时差=(29—27)个月=2个月,因设计变更原因导致G工作停工1个月,没有超过G工作2个月的总时差,不影响合同工期,总承包单位不需要赶工都能按期完成,所以总承包单位不能索赔赶工费。
4.事件3中,流水施工调整后,H工作相邻工序的流水步距=min[2,1,2]个月=1个月。H工作的工期=(3+5—1)×1=7(个月),工期可缩短=11—7=4(个月)。绘制调整后H工作的施工横道图如图2—3所示。
【2009年度考试真题】

某建筑工程施工进度计划网络图如图2—4所示。
施工中发生了以下事件。
事件1:A工作因设计变更停工10d。
事件2:B工作因施工质量问题返工,延长工期7d。
事件3:E工作因建设单位供料延期,推迟3d施工。
事件4:在设备管道安装气焊作业时,火星溅落到正在施工的地下室设备用房聚氨酯防水涂膜层上,引起火灾。

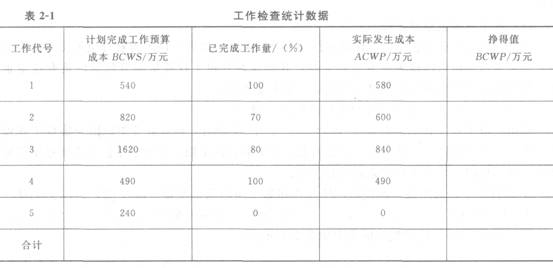

在施工进展到第120d后,施工项目部对第110d前的部分工作进行了统计检查。统计数据见表2—1。
【问题】
1.本工程计划总工期和实际总工期各为多少天?
2.施工总承包单位可否就事件1~3获得工期索赔?分别说明理由。
3.施工现场焊、割作业的防火要求有哪些?
4.计算截止到第110d的合计BCWP值。
5.计算第110d的成本偏差CV值,并做CV值结论分析。
6.计算第110d的进度偏差SV值,并做SV值结论分析。
【参考答案】
1.本工程计划总工期=28+35+35+21+21=140(d)。实际总工期=140+10+7=157(d)。
2.施工总承包单位可否就事件1~3获得工期索赔的判定及其理由。
(1)事件1可以获得工期索赔。
理由:A工作是因设计变更而停工,应由建设单位承担责任,且A工作属于关键工作。
(2)事件2不可以获得工期索赔。
理由:B工作是因施工质量问题返工,应由施工总承包单位承担责任。
(3)事件3不可以获得工期索赔。
理由:E工作虽然是因建设单位供料延期而推迟施工,但E工作不是关键工作,且推迟3d未超过其总时差。
3.施工现场焊、割作业的防火要求。
(1)焊工必须持证上岗,无证者不准进行焊、割作业。
(2)属一、二、三级动火范围的焊、割作业,未经办理动火审批手续,不准进行焊割。
(3)焊工不了解焊、割现场的周围情况,不得进行焊、割。
(4)焊工不了解焊件内部是否有易燃、易爆物时,不得进行焊、割。
(5)各种装过可燃气体、易燃液体和有毒物质的容器,未经彻底清洗,或未排除危险之前,不准进行焊、割。
(6)用可燃材料保温层、冷却层、隔声和隔热设备的部位,或火星能飞溅到的地方,在未采取切实可靠的安全措施之前,不准焊、割。
(7)有压力或密闭的管道、容器,不准焊、割。
(8)焊、割部位附近有易燃易爆物品,在未做清理或未采取有效的安全防护措施前,不准焊、割。
(9)附近有与明火作业相抵触的工种在作业时,不准焊、割。
(10)与外单位相连的部位,在没有弄清有无险情,或明知存在危险而未采取有效的措施之前,不准焊、割。

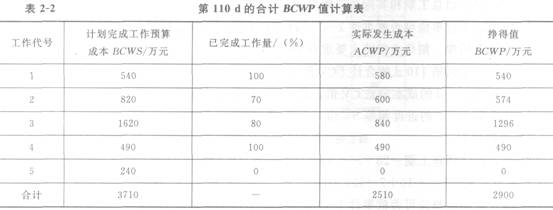

4.计算截止到第110d的合计BCWP值见表2—2。
截止到第110d的合计BCWP值为2900万元。
5.第110d的成本偏差CV=BCWP—ACWP=2900—2510=390(万元)。
CV值结论分析:由于成本偏差为正,说明成本节约390万元。
6.第110d的进度偏差SV=BCWP-BCWS=2900—3710=-810(万元)。
SV值结论分析:由于进度偏差为负,说明进度延误了810万元。
【2007年度考试真题】

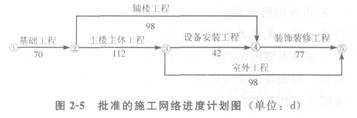

某办公楼由主楼和辅楼组成,建设单位(甲方)与施工单位(乙方)签订了施工合同经甲方批准的施工网络进度计划如图2-5所示。
施工过程中发生如下事件。
事件1:在基坑开挖后,发现局部有软土层,重新调整了地基处理方案,经批准后组织实施,乙方为此增加费用5万元,基础施工工期延长3d。
事件2:辅楼施工时,甲方提出修改设计,乙方按设计变更要求拆除了部分已完工程,重新施工。造成乙方多支付人工费1万元,材料和机械费用2万元,辅楼工期因此拖延7d。
事件3:主楼施工中,因施工机械故障造成停工,主楼工期拖延7d,费用增加6万元。
【问题】
1.原施工网络计划中,关键工作是哪些?计划工期是多少?
2.针对上述每一件事,乙方如提出工期和费用索赔,索赔是否成立?请简述理由。
3.乙方共可得到的索赔工期是多少天?费用为多少元?
【参考答案】
1.利用逐条线路对比法确定:
①→②→③→④→⑤的持续时间为70+112+42+77=301(d)
①→②→③→⑤的持续时间为70+112+98=280(d)
①→②→④→⑤的持续时间为70+98+77=245(d)
所以关键线路为①→②→③→④→⑤。
关键工作是:基础工程、主楼主体工程、设备安装工程、装饰装修工程。
计划工期是:301d。
2.索赔是否成立的判断及理由。
事件1:工期索赔成立。理由:因为地质责任不在乙方,经过了甲方批准,而且基坑开挖工作处于关键线路上。
费用索赔成立。理由:因为地质变化是一个有经验的承包商不能合理预见的,本事件责任不在乙方。
事件2:工期索赔不成立。理由:因为辅楼工程不在关键线路上,有56d的总时差,大于工期拖延7d。
费用索赔成立。理由:因为设计的修改是由甲方提出的,对于乙方多承担的费用理应给予补偿。
事件3:工期、费用索赔均不成立。理由:因为施工机械故障是因为乙方自身的原因,例如管理不善、使用不当等原因造成的,甲方没有责任,所以工期、费用索赔申请均不成立。
3.乙方共可得到的索赔工期:3d。
乙方共可得到的索赔费用:5+1+2=8(万元)。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
