2011年一级建造师考试专业工程管理与实务水利水电强化班(12)
参考答案
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21.A B C |
22. A C E |
23. B C |
24. A D E |
25. B C D |
26. A B C D |
27. A B C |
28. B C |
29. A B C |
30. A B C |
3.分析与答案
(1)合同责任分析。
事件一:属于发包方责任。
事件二:属于发包方责任。
事件三:日降雨量超过当地30年气象资料记载最大强度的0.5个月的延期,属于不可抗力。另0.5个月的延期属于承包方应承担的风险责任。
事件四:属于承包方责任。
(2)应给承包单位顺延的工期为1个月。

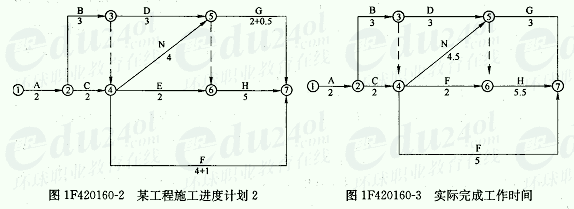

因发包方责任造成的工作增加或时间延长,应给承包单位顺延工期。属于发包方责任工作增加或时间延长后,进度网络计划见图1F420160-2。
原合同工期为13个月,关键线路为A→B→D→H(或以节点编号表示)。调整后工期为14个月,关键线路为A→B→N→H(或以节点编号表示),故工期应顺延1个月。
(3)补偿承包方的总费用为464(万元),具体计算如下:
因工作N在B和C工作完成后即开始施工,没有机械闲置时间,故机械闲置费不予补偿;
工程量清单中计划土方为16+16=32(万m3),新增土方工程量为32万m3;
应按原单价计算的新增工程量为32×25%=8(万m3);
补偿土方工程款为8万m3×16元/m3+(32-8)万m·3×14元/m3=464万元。
(4)该工程实际完成工作时间见图1F420160-3。
实际工期为15个月,超过约定工期2个月,承包方应承担超过合同工期1个月的违约责任。N和H承包商各延期0.5个月完成。
拖延工期赔偿费为8000万元×1‰×30天=240万元(最高赔偿限额=8000万元×10%=800万元。
(2)全费用综合单价(也可合并计算):
①N的直接工程费=400元/m3
②间接费=①×10%=400×10%=40元/m3
③利润=(①+②)×5%=(400+40)×5%=22元/m3
④税金=(①+②+③)×3.41%=(400+40+22)×3。41%=15.75元/m3
⑤全费用综合单价=①+②+③+④=400+40+22+15.75=477.75元/m3
或①N的直接工程费=400×3000=1200000元
②间接费=①×10%=1200000×to%=120000元
③利润=(①+②)×5%=(1200000+120000)×5%=66000元
④税金=(①+②+③)×3.41%=(1200000+120000+66000)×3。41%=47262.6元
⑤全费用综合单价=(①+②+③+④)÷3000
=(1200000+120000+66000+47262.6)÷3000=477.75(元/m3)
工程变更后增加的款额=477.75×3000=1433250元=143.33万元
3.分析与答案
(1)估算合同总价为:5300×180=95.40万元
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
