一、初期排水
围堰合龙闭气之后,为使主体工程能在干地施工,必须首先排除基谗积水、堰体和堰基的渗水、降雨汇水等,称为初期排水。
(一)排水量的组成及计算
初期排水总量应按围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能的降水量等组成计算。其中可能的降水量可采用抽水时段的多年日平均降水量计算。

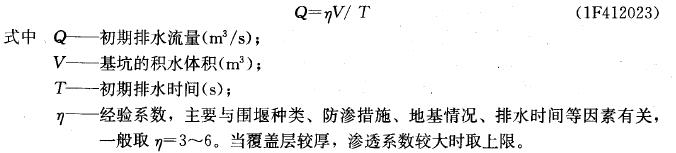

初期排水流量一般可根据地质情况、工程等级、工期长短及施工条件等因素,参考实际工程经验,按公式(1F412023)确定。
(二)水位降落速度及排水时间
为了避免基坑边坡因渗透压力过大,造成边坡失稳产生坍坡事故,在确定基坑初期抽水强度时,应根据不同围堰形式对渗透稳定的要求确定基坑水位下降速度。
对于土质围堰或覆盖层边坡,其基坑水位下降速度必须控制在允许范围内。开始排水降速以0.5~0.8m/d为宜,接近排干时可允许达1.0~1.5m/d。其他形式围堰,基坑水位降速一般不是控制因素。
对于有防渗墙的土石过水围堰和混凝土围堰,如河槽退水较快,而水泵降低基坑水位不能适应时,其反向水压力差有可能造成围堰破坏,应经过技术经济论证后,决定是否需要设置退水间或逆止阀。
排水时间的确定,应考虑基坑工期的紧迫程度、基坑水位允许下降的速度、各期抽水设备及相应用电负荷的均匀性等因素,进行比较后选定。一般情况下,大型基坑可采用5~7d,中型基坑可采用3~5d
