灌浆孔(段)在灌浆前应进行钻孔冲洗,孔内沉积厚度不得超过20cm。同时在灌浆前宜采用压力水进行裂隙冲洗,直至回水清净时止。冲洗压力可为灌浆压力的80%,该值若大于1MPa时,采用1MPa。
冲洗时,可将冲洗管插人孔内,用阻塞器将孔口堵紧,用压力水冲洗,压力水和压缩空气轮换冲洗或压力水和压缩空气混合冲洗。
帷幕灌浆采用自上而下分段灌浆法时,先导孔应自上而下分段进行压水试验,各次序灌浆孔的各灌浆段在灌浆前宜进行简易压水;采用自下而上分段灌浆法时,先导孔仍应自上而下分段进行压水试验。各次序灌浆孔在灌浆前全孔应进行一次钻孔冲洗和裂隙冲洗。除孔底段外,各灌浆段在灌浆前可不进行裂隙冲洗和简易压水。压水试验应在裂隙冲洗后进行,采用五点法或单点法。
(三)灌浆方式和灌浆方法
1.灌浆方式
帷幕灌浆应优先采用循环式,射浆管距孔底不得大于50cm。
2.灌浆方法
帷幕灌浆必须按分序加密的原则进行。

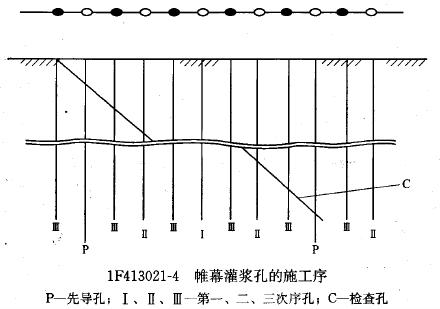

由三排孔组成的帷幕,应先进行边排孔的灌浆,然后进行中排孔的灌浆。边排孔宜分为三序施工,中排孔可分为二序或三序施工;由两排孔组成的帷幕,宜先进行下游排孔的灌浆,然后进行上游排孔的灌浆。每排孔宜分为三序施工;单排帷幕灌浆孔应分为三序施工,如图1F413021-4所示。
帷幕灌浆段长度宜
采用5~6m,特殊情况下可适当缩减或加长,但不得大于10m.采甲自上而下分段灌浆法时,灌浆塞应塞在已灌段段底以上0.5m处,以防漏灌;孔口无涌水的孔段,灌浆结束后可不待凝,但在断层、破碎带等地质条件复杂地区则宜待凝。采用自下而上分段灌浆法时,灌浆段的长度因故超过10m,对该段宜采取补救措施。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
