盾构施工阶段划分及始发与接收施工技术
一、盾构施工阶段划分
盾构施工一般分为始发、正常掘进和接收三个阶段。
始发是指盾构自始发工作井内盾构基座上开始掘进,到完成初始掘进(通常5 0~100m)止,亦可划分为:洞口土体加固段掘进、初始掘进两个阶段。
始发结束后要拆除临时管片、临时支撑和反力架,分体始发时还要将后续台车移人隧道内,以便后续正常掘进。
接收是指自掘进距接收工作井一定距离(通常50~100m)到盾构落到接收工作井内接收基座上止,亦可划分为:到达掘进、接收两个阶段。.
到达掘进是正常掘进的延续,是保证盾构准确贯通、安全接收的必要阶段。
从施工安全的角度讲,始发与接收是盾构法施工两个重要阶段。为保证盾构始发与接收施工安全,洞口土体加固施工必须满足设计要求。
二、洞口土体加固技术
(一)洞口土体加固必要性
(1)盾构从始发工作井进入地层前,首先应拆除盾构掘进开挖洞体范围内的工作井围护结构,以便将盾构推人土层开始掘进;盾构到达接收工作井前,亦应先拆除盾构掘进开挖洞体范围内的工作井围护结构,以便隧道贯通、盾构进入接收工作井。
(2)由于拆除洞口围护结构会导致洞口土体失稳、地下水涌人、且盾构进入始发洞口开始掘进的一段距离内或到达接收洞口前的一段距离内难以建立起土压(土压平衡盾构)或泥水压(泥水平衡盾构)以平衡开挖面的土压和水压,因此拆除洞口围护结构前必须对洞口土体进行加固,通常在工作井施工过程中实施。
(3)在特定地质条件下(如富水软土地层),洞口围护结构可采用混凝土或纤维混凝土施作。盾构始发或接收施工时,可直接利用盾构刀具切除。
(二)洞口土体加固主要目的
(1)拆除工作井洞口围护结构时,确保洞口土体稳定,防止地下水流人;
(2)盾构掘进通过加固区域时,防止盾构周围的地下水及土砂流人工作井;
(3)拆除洞口围护结构及盾构掘进通过加固区域时,防止地层变形对施工影响范围内的地面建筑物及地下管线与构筑物等造成破坏。
(三)确定加固方案的方法

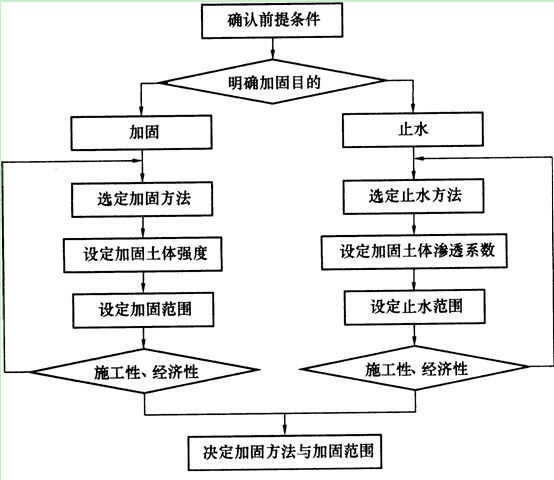

洞口土体加固前,要根据地质条件、地下水位、盾构种类与外形尺寸、覆土深度及施工环境条件等,在明确加固目的后,按照图1K413033所示程序确定加固方案。
(四)加固方法
常用加固方法主要有:注浆法、高压喷射搅拌法和冻结法。
1.注浆法
按其原理分为两种:不改变土颗粒排列,只使注人材料渗透到土颗粒间隙并固结的渗霾注浆法;沿注浆层面地层形成脉状裂缝,利用注浆材料使土颗粒间隙减小、土体被挤密掏挤密注浆法(或劈裂注浆法)。前者适用于砂卵土层,后者适用于低渗透性土层,详见1K413044。
2.高压喷射搅拌法
高压喷射加固材料,使其与被搅动的土砂混合,或置换被搅动的土砂,形成具有一定强度的改良地层。
3.冻结工法
对软弱地层或含地下水土层实施冻结,冻结的土体具有高强度和止水性,特别适用于大断面盾构施工和地下水压高的场合。
三、盾构始发施工技术
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
