(5)经分段试压合格的管段相互连接的焊缝,经射线照相检验合格后,可不再进行强度试验。
三、严密性试验
(一)试验前应具备条件
(1)试验用的压力计及温度记录仪应在校验有效期内。
(2)严密性试验应在强度试验合格且燃气管道全部安装完成后进行。若是埋地敷设,必须回填土至管顶0. 5m以上后才可进行。
(3)编制的试验方案已获批准,有可靠的通信系统和安全保障措施,已进行了技术交底。
1)压力和介质应符合《城镇燃气输配工程施工及验收规范》CJJ 33--2005有关规定,宜采用严密性试验。
2)严密性试验是用空气(试验介质)压力来检验近似于输气条件下燃气管道管材和接口的致密性。
(4)试验压力应满足下列要求:
1)设计压力小于5kPa时,试验压力应为20kPa。
2)设计压力大于或等于5kPa时,试验压力应为设计压力的1.15倍,且不得小于0. 1MPa。
(5)试验用的压力计量程应为试验压力的1.5~2倍,其精度等级、最小分格值及表盘直径应满足《城镇燃气输配工程施工及验收规范》CJJ 33--2005的要求。
(二)试验
(1)试验设备向所试验管道充气逐渐达到试验压力,升压速度不宜过快。
(2)设计压力大于0. 8MPa的管道试压,压力缓慢上升至30%和60%试验压力时,应分别停止升压,稳压30min,并检查系统有无异常情况,如无异常情况继续升压。管内压力升至严密性试验压力后,待温度、压力稳定后开始记录。

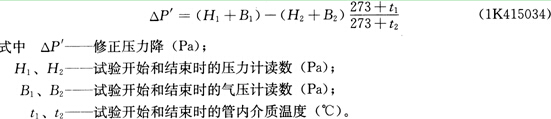

(3)稳压的持续时间应为24h,每小时记录不应少于1次,修正压力降不超过133Pa为合格。修正压力降应按下式确定:
(4)所有未参加严密性试验的设备、仪表、管件,应在严密性试验合格后进行复位,然后按设计压力对系统升压,应采用发泡剂检查设备、仪表、管件及其与管道的连接处,不漏者为合格。
【案例1K415034】
1.背景
某新建经济技术开发区综合市政配套工程,一期主干道长2.5km,其下敷设有DN1200mm雨水、DN1000mm污水、DN500mm给水(钢管)、DN400mm次高压B燃气(钢管)、DN300mm供热(钢管)等管道工程。计划工期为2004年3月1日至2004年6月1 0日。由于拆迁拖期、专业管线施工发生质量返工,致使工期延误,6月1 5日各专业管线才完工,使沥青混凝土道路工程处于雨期施工。
2.问题
(1)在专业分包选择施工单位时,供热管道施焊单位应具备什么条件?
(2)污水、给水、供热、燃气管道的功能性试验包括什么项目?简述本工程燃气管道工程功能性试验技术要点。
(3)叙述道路工程雨期施工特点及质量控制要求。
3.参考答案
(1)问题1
根据《城镇供热管网工程施工及验收规范》CJJ 28—2004第4.1.3条的规定,施焊的单位应符合下列要求:
1)有负责焊接工程的焊接技术人员、检查人员和检验人员;
2)有符合焊接工艺要求的焊接设备且性能稳定可靠;
3)有精度等级符合要求、灵敏度可靠的焊接检验设备;
4)有保证焊接工程质量达到标准的措施。
(2)问题2
污水管道:采用闭水试验方法进行管道严密性检验。
给水管道和供热管道:应进行水压试验。
燃气管道:需进行吹扫、强度试验和严密性试验。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
