第6讲 路堤施工
1C413020 铁路路堤施工方法及要求
1C413021 路堤施工方法
铁路路堤的构造自下至上一般为:地基、基床以下路堤、基床底层、基床表层。我国的普通铁路和客运专线铁路路堤构造基本相同,唯各个构造层所选用的材料、厚度及其检测验收标准不同。 (多选)
一、地基处理
路堤填筑前应按照设计文件要求对地基或基底面进行处理,选择具有代表性的地段,进行填筑压实工艺性试验,通过填筑压实工艺性试验确定主要工艺参数,并报监理单位确认。
并且经过处理的地基(基底)应按照《铁路路基工程施工质量验收标准》的要求进行验收并经过监理工程师签字,方能进行正式的、大规模填筑施工。
如果发现填筑的地基范围内有泉眼、坑穴或局部松软等,应及时向设计、监理部门反映,不得任意填塞。

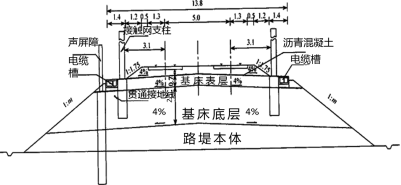

地基处理
二、填筑流程
填筑路堤应按三阶段、四区段、八流程的工艺组织施工。 碾压时,各区段交接处应重叠压实,纵向搭接长度不得小于2m,纵向行与行之间的轮迹重叠压实不小于0.3m,横向同层接头处重叠压实不小于1m,上下两层填筑接头应错开不小于3m。
三阶段、四区段、八流程为:
三阶段——即准备阶段、施工阶段、整修阶段;
四区段——即填土区段、整平区段、压实区段和检测区段;
八流程——即施工测量、地基处理、分层填土、摊铺整平、洒水晾晒、碾压密实、检测签证和路基修整。
铁路路基的每一填筑层均应按照相关规定进行压实质量的检测。只有检测合格后,方能进行其上的第二层填筑。路基填筑压实质量的检测指标,视填料性质的不同主要有:压实系数Kh、地基系数K30、相对密度Dr、孔隙率n、报考变形模量指标Evd、静态变形模量指标Ev2。
三、填筑填料
所有用于路基填筑的填料均应符合设计和相关规范的要求。填料中的土块应打碎。
填料的粒径不得大于填筑层厚度的2/3(客运专线路基填料的最大粒径不得大于15cm)。
填料的挖、装、运、摊铺及压实应连续进行。
在作业过程中应控制填料中含水量的不利变化;对粗粒土和软块石,应防止产生颗粒的分解、沉积和离析。
填筑包心路堤时,宜将渗水性能弱的填料填筑在堤心部分,渗水性能强的填料填筑在路堤两侧。碾压时填料的含水量应严格控制,其施工含水量应控制在最优含水量的-3%~+2%范围以内。
1C413022 路堤施工要求
一、一般要求:
不同种类的填料不得混杂填筑,每一水平层的全宽应采用同一种填料。当渗水土填在非渗水土上时,非渗水土层顶面应向两侧做成不小于4%的排水坡。
路堤应纵向分层填筑压实;填层应整平,厚度均匀,压实层表面应大致平整。每层压实表面应做成不小于2%的横向排水坡。
填层压实宽度不应小于设计值;每层填筑压实应检验合格后,方可在其上继续填筑。两端路堤接头处,每层端头应预留2~3m长的搭接台阶。
低温施工应选择级配良好的渗水土作填料;当需要使用非渗水土时,其含水量应低于塑限,其分层填筑铺土厚度应减薄20%~25%。严禁雨天进行非渗水土的填筑作业。
河滩、滨河路堤宜在枯水季节施工,并在洪汛前做完水下防护工程。滨河路堤应采用围堰拦潮或利用潮汐间歇期施工。水库路堤宜在水库蓄水前或低水位时期施工。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
