1C410000 铁路工程技术
第5讲 路堑施工
1C413000 铁路路基工程
概述
本节内容主要介绍铁路路堑、路堤的施工方法及要求,铁路地基处理方法及施工要求,铁路路基支挡结构及施工要求,铁路路基坡面防护和防排水的方式及施工要求,本节属于铁路建设的重点内容,每年考试内容涉及此部门的占得分数也比较多,15-25分之间。
复习要点
1.路堑结构及开挖方法
2.路堑开挖施工要求
3.特殊路堑的施工要求
4.客运专线路堑的施工要求
5.路堤填筑方法
6.过渡段填筑要求
7.基床填筑要求
8.特殊路基填筑施工要求
1C413010 铁路路堑施工方法及要求
1C413011 路堑施工方法
一、路堑的基本结构
自下至上分为:路堑基床底层、路堑基床表层、路堑排水系统、路堑边坡。

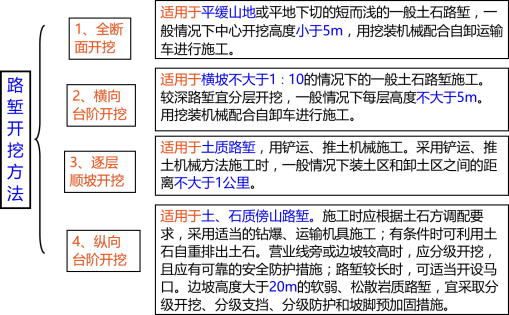

二、开挖方法
路堑开挖施工应根据所施工项目所处位置、地形、地质、气象、水文等并结合设计要求进行布置。
路堑开挖方法应根据地形情况、岩层产状、路堑断面形式、路堑连续长度及施工季节,结合施工组织设计安排的土石方调配方案选用下列方法开挖:
1C413012 路堑施工要求
一、路堑开挖施工前的准备
1.现场复查施工组织设计的可行性,核实、调整土石方调运计划;
2.对施工现场按有关规定进行清理,检查坡顶、坡面;对危险面、裂缝和其他不稳定情况必须妥善处理;
3.依据贯通测量的成果,加密测量桩橛,放设路堑开挖坡顶轮廓桩;
4.施作堑顶截、排水系统。
二、路堑排水系统施工要求
1.路堑施工应先做好堑顶截、排水,并经常检查防止渗漏。堑顶为土质或含有软弱夹层的岩石时,天沟应及时铺砌或采取其他防渗措施;
2.开挖区应保持排水系统通畅,临时排水设施宜与永久性排水设施相结合,并与原有排水系统相适应;
3.排出的水不得危及路基及附近建筑物、道路和农田的安全。
三、开挖顺序
应从上至下进行,严禁掏底开挖。对不稳定的土质路堑边坡应分层加固。开挖和边坡加固有特别要求时,则应按设计要求办理。
在岩石的走向、倾斜不利于边坡稳定及施工安全的地段,应顺层开挖,并采取减弱施工振动的措施;
在设有挡土墙的地段,应采取缩短开挖长度或马口开挖、并设临时支护等措施。
四、施工方法
软石和强风化岩石宜采用机械开挖。
坚硬岩石若边坡高度大于20m的可采用光面、深孔、预裂爆破开挖,严禁采用洞室爆破。
爆破应根据岩性、产状、边坡高度选择适当的爆破方法,严格控制药量。
爆破后应达到边坡和堑顶山体稳定,基床和边坡平顺、不破碎、不松动;凸凹不平处应用浆砌片石补齐。
五、边坡开挖要求
1.标出边桩连接线,经常检查边坡开挖坡度;
2.坡面应平顺,无明显凹凸,无危面、浮土、碴堆、杂物;
3.需设防护的边坡,应按设计及时防护;当不能紧跟开挖防护时,应预留一定厚度的保护层。

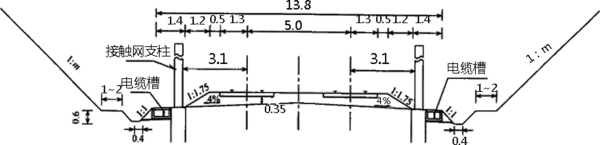

4.在岩石路堑的侧沟平台上应按设计预留信号、电力电缆槽。开挖时不得损坏边坡坡脚,必须保证侧沟和侧沟平台完整;如有损坏,应用混凝土或浆砌片石补齐。
六、路堑开挖弃土
路堑开挖产生的弃土应按环保要求运至设计指定的弃土场。
弃土场应按环保或设计要求设置必要的挡护和排水设施,确保弃土不出现水土流失或破坏农田和道路以及其他建筑物。
[1] [2]
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
