五、答案分析
1.本工程各项工作的排列顺序为:路由复测一挖沟及处理障碍一放缆一回填及标石埋设一接续(光缆接续、成端接续)一测试一整理(汇总)竣工资料。
2.对于光缆接续工作,按照不同的施工条件、不同的监测方式,可能将接头的接续放在前边,也可能将成端的接续放在前边。如果ODF架已经安装完毕,局端光缆已经敷设完成时,可先接续成端光缆,采用单向法对接头进行监测;此时也可以采用双向法对每个光缆接头进行双向监测。当局端光缆不具备施工条件时,只能采用双向监测法先接续光缆接头,最后待成端具备接续条件时再完成光缆成端接续工作。
3.项目经理部首先将此工程分解为3个中继段,然后将每个中继段的工作进一步分解为路由复测、挖沟及处理障碍、放缆回填及标石埋设、光缆接续及全程测试等项工作。
4.此工程项目经理部采用流水作业法合适。因为采用流水作业法的条件是:
①可以把工程的施工分为若干个过程,每个过程分别由固定的作业队负责完成;
②可以把工程划分为劳动量大致相等的施工段(也称流水段);
③各作业段施工持续的时间相近;
④各作业队按一定的施工工艺要求配备必要的施工资源,依次性地、连续性地由一个施工段转移到另一个施工段,反复地完成同类工作;
⑤各作业队完成各施工过程的时间可以适当地搭接起来。
在项目经理部安排的流水作业中,上述条件都具备,所以可以采用流水作业法安排施工。
5.在考虑工序搭接的情况下,按工期最短(时间按整天考虑)、费用最低的要求,绘制
此工程包含路由复测、挖沟及障碍处理、放缆回填及埋设标石、接续及测试的横道图如下:

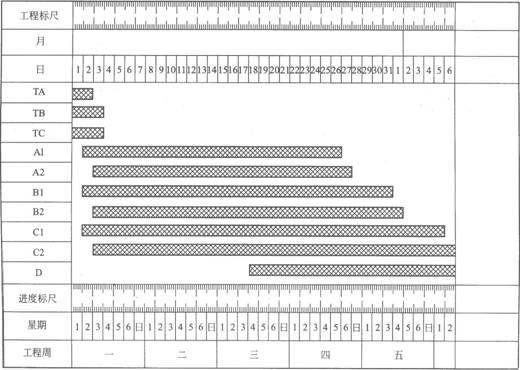

工程进度横道图

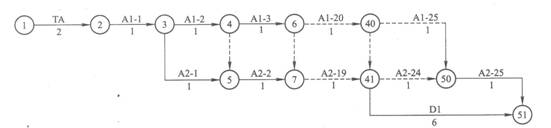

6.如果时间按整天考虑,各中继段的作业组正常施工,在考虑流水作业的情况下,A组的工作可以分解为A1-n(A中继段第一作业组第n天的工作)、A2-n(A中继段第二作业组第n天的工作);当A中继段光缆接续、测试需要的时间D1=6天时,A中继段的双代号网络图如下图所示。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
