三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
(一)、背景资料:
某项目经理部承包了南方某运营商的直埋光缆线路工程,工程开工时正逢酷暑天气。项目经理部为了保证工期,在施工过程中坚持全天候作业,致使部分施工人员中暑;部分已挖好的光缆沟在放缆前就被冲塌;部分坡坎保护制作不合格,并被质量监督机构在检查中发现,使得项目经理受到警告的处罚。
问题:
1.项目经理的安全控制存在哪些问题?
2.冲塌的光缆沟,项目部经理是否可以向建设单位提出索赔的要求?
3.于此工程尚未完工,质量监督机构是否应该对项目经理就因坡坎质量问题提出警告处罚?为什么?
(一)答案:
1.项目经理的安全控制存在哪些问题?
1.(本小题5分)项目经理的安全控制未考虑施工现场的具体环境状况,没有对施工现场的环境状况进行具体分析,没有辨识和评价施工现场的危险源,从而使得部分施工人员在施工过程中发生中暑。
2.冲塌的光沟缆,项目部经理是否可以向建设单位提出索赔的要求?
2.(本小题7分)对施工过程中被冲毁的光缆沟,项目经理是否应该向建设单位提出索赔的问题,应考虑:合同中是否约定了暴雨为不可抗力;此次所下的暴雨是否为当地气象史上罕见的暴雨。如果往年在此季节经常有此种程度的暴雨,则不可将其作为不可抗力看待,项目经理部由此造成的损失应从雨期施工增加费中支出。如所下的暴雨确实为历年来罕见,项目经理部则应从当地气象部门获取证明材料后,在规定时间内向监理单位(或建设单位)提出索赔申请。
3.于此工程尚未完工,质量监督机构是否应该对项目经理就因坡坎质量问题提出警告处罚?为什么?
3.(本小题8分)质量监督机构应该对项目经理部因坡坎质量问题提出警告处罚。因为质量监督机构对项目的工程质量进行监督,是质量监督机构的工作职责。质量监督机构可以对不按技术标准、规范和有关技术文件规定进行设计、施工、监理的单位给予警告和通报批评;对于不重视工程质量,玩忽职守、偷工减料、造成工程质量低劣,遗留隐患多的单位,责令其停工整顿,并按国家和信息产业部有关规定进行处罚。虽然此工程尚未完工,但质量监督机构在质量检查中发现了项目经理部的质量问题,应及时地对项目经理部提出警告,以防止项目经理部就因此而造成材料的浪费和工期的延误。
(二)、背景资料:
某项目经理部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期要求60天,工程保修期1年。项目经理部计划工程后期整理竣工资料。项目经理部在完成了5个基站以后,建设单位提出此工程项目完成一个基站、验收一个基站、投产一个基站。由于此工程的设计比较到位,工程中未发生工程变更;由于项目经理部的认真管理,工程中未发生质量、安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签认不及时。
建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工验收一个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。
在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。
问题:
1.此工程的竣工资料中,验收文件部分的正文应包括哪些内容?
2.建设单位提出“此工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理?项目经理部若要配合建设单位提出的这个要求,应做哪些工作?
3.建设单位组织竣工验收的时间选择得合适吗?为什么?建设单位组织的竣工验收存在哪些问题?
4.建设单位在竣工验收的备案工作中存在哪些问题?
5.施工单位是否应该按照建设单位的要求前去处理电池的问题?为什么?
答案:
1.此工程的竣工资料中,验收文件部分的正文应包括哪些内容?
1.(本小题5分)此工程的竣工资料中,验收文件部分的正文应包括:工程说明、开工报告、建筑安装工程量总表、已安装设备明细表、隐蔽工程签证记录、重大工程质量事故报告表、停(复)工报告、工程变更单和洽商记录、完工通知、验收证书、工程材料盘点单、交接书、备考表。虽然工程中未发生工程变更和质量、安全事故,但工程变更单和洽商记录、重大工程质量事故报告表仍然要附上,但需在上面标明“此工程未发生”相关事项的内容。
2.建设单位提出“此工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理?项目经理部若要配合建设单位提出的这个要求,应做哪些工作?
2.(本小题4分)如果建设单位已经报其上级主管单位批准以后,提出“此工程项目完成一个基站、验收一个基站、投产一个基站”的要求是合理的。项目经理部若要配合建设单位提出的这个要求,应在部分验收以前将已完成的基站的竣工资料编制好,送交建设单位和监理单位审核,没有问题的话即可由建设单位组织,进行部分验收。对于验收中发现的问题,项目经理部应尽快整改,并由建设单位和监理单位进行复验,没有问题以后即可进入试运行。
3.建设单位组织竣工验收的时间选择得合适吗?为什么?建设单位组织的竣工验收存在哪些问题?
3.(本小题4分)建设单位组织竣工验收的时间选择得不合适。因为试运转的时间一般为3个月,而最后一个基站部分验收完后两个月就组织竣工验收显然是不合适的。
建设单位组织的竣工验收存在的问题主要有:竣工验收的时间选择得不合适;参加竣工验收的单位还缺主管单位、维护单位、监理单位、质量监督机构等。
4.建设单位在竣工验收的备案工作中存在哪些问题?
4.(本小题3分)建设单位在竣工验收的备案工作中存在的问题主要有:备案时间选择错误,应在竣工验收后15天内备案;备案的单位选择错误,竣工验收应在信息产业部或者省、自治区、直辖市通信管理局或者受其委托的通信工程质量监督机构办理。
5.施工单位是否应该按照建设单位的要求前去处理电池的问题?为什么?
5.(本小题4分)施工单位应该按照建设单位的要求前去处理电池的问题。虽然建设单位通知施工单位的时间已经过了保修期,而且电池问题也应该不属于施工单位的责任,但施工单位从服务的角度考虑,还是应该配合建设单位处理此问题。处理此问题时,施工单位可以收取相应的费用。
(三)、背景资料:
某电信工程公司承担综合楼SDH通信传输设备安装工程,该工程是引进的国外设备。工程进度已完成了60%,质检员在进行阶段性检查时发现大部分测试结果不合格。
问题:
1.利用因果分析法图示工程中影响测试质量的因素。
2.针对质量因素制定改进措施。
答案:

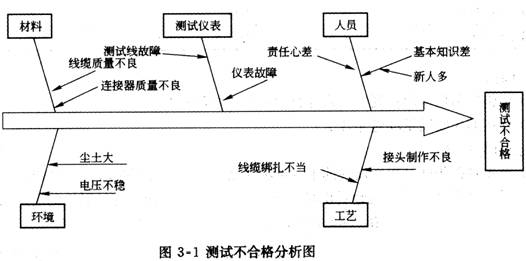

1.(本小题10分)从最末一层的原因中选取和识别(一般为3-5个)对结果有最大影响的原因,并对它们做进一步的研究、论证,然后采取措施和控制等,见图3-1所示。

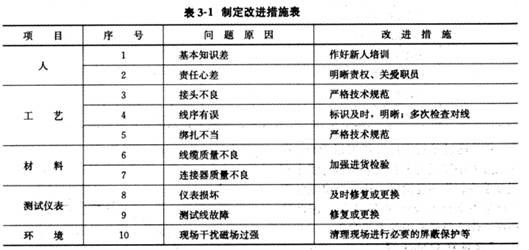

2.(本小题10分)根据因果分析图中的质量因素制定改进措施见表3-1所示。
考试交流区成绩查询交流群(点击加入QQ群可快速加群交流成绩查询相关信息我们会及时在群里通知):
温馨提示:有任何报考及考试相关疑问,可添加网校专业老师个人微信号“edu24olxu”咨询。!考生可下载手机APP,随时掌握考试资讯!
扫一扫上面的二维码,添加老师个人微信号,所有课程七折开通
相关推荐:相关文章
如果本站所转载内容不慎侵犯了您的权益,请与我们联系,我们将会及时处理。如转载本站内容,请注明来源:一级建造师考试网(www.jzsedu.org)。
环球网校一级建造师历年通过率比较
张君老师 |
张君老师:建造师管理授课老师,硕士。课堂气氛活跃,善于调动学员积极性,被学员称为神君老师。..[详细] |
陈明教授 |
陈明:市政授课老师。有“市政之神”和“建造师市政第一人”的美誉。工程实践培训经验丰富,授课思路清晰..[详细] |
